中江县龙泉山城市森林公园
片区电力工程专项规划
(2021‐2035)
项目名称: 龙泉山城市森林公园片区电力工程专项规划(2021‐2035)
委托单位:
编制单位:
城乡规划编制资质证书等级:
城乡规划编制资质证书编号:
院 长:
编制人员:
规划设计成果专用章:
时间: 2021年6月
目 录
1.3.2《中江县龙泉山片区国土空间总体规划(2021-2035 年)》
编制背景
根据《乡镇级片区专项规划省级工作方案》(川自然资发 (2021) 43号)有关要求,按照“优化资源配置、提升发展质量、增强服务能力、提高治理效能"的原则,充分衔接乡镇级片区国土空间规划,立足片区功能定位和人口规模,科学合理编制乡镇级片区市政设施专项规划,引导片区市政资源向中心镇等优势地区集聚,增强中心镇等优势地区辐射带动能力,促进片区融合发展,切实把改革成果转化为发展红利,谋深做实两项改革”后半篇“文章。县级乡镇市政设施和村镇建设管理'两不一增'方案巳涵盖《四川省乡镇级片区市政设施专项规划编制和审查要点》涉及内容,且能达到乡镇级片区国土空间规划上图入库(国土空间基础信息平台和“一张图”实施监督系统)要求的,可不再单独编制片区市政设施专项规划。到023年6月,基本完成省内乡镇级片区市政设施专项规划编制工作。在该背景下启动中江县8大片区专项规划编制工作。
中江县新时代的重点工作是促进产城融合发展,提升综合承载能力与内生动力,增强对周边的辐射带动作用。总体规划基本确定了区域整体的发展定位、三线控制要求、空间结构、人口规模、用地布局,为各类市政基础设施专项规划的编制创造了良好的条件,同时,中江县也需要在总体规划框架之下编制各类市政基础设施专项规划,以对上位规划的落地实施提供支撑条件。
城市基础设施是城市经济、社会活动的基本载体,而城市基础设施的规模、类型、水平直接影响城市竞争力。拥有高水平的基础设施,可以吸引和培育高科技附加价值的产业,创造和持续创造更多的价值,从而提高城市竞争力。在中江县开发过程中,城市基础设施的规划与建设是十分重要的环节,给水设施作为市政基础设施规划中的必要组成部分,对城市建设意义重大。目前《中江县国土空间规划(2021-2035年)》成果正在编制。
2021年 06 月,中江县委托我单位编制中江县各片区电力工程专项规划。本规划以国土空间规划为依据,经基础资料收集、多次的现场调查、各单位访谈及多方论证后编制。中江全域共划分8 个乡镇级片区,即环城片区、龙泉山片区、兴隆片区、永太片区、龙台片区、冯店片区、广福片区和仓山片区,龙泉山片区由集凤镇和富兴镇组成,两项改革后,片区内乡镇从4 个减少为2 个,目前共有38 个行政村6 个社区,总面积230.16 平方公里。为本次电力工程规划范围。
本规划经中江县人民政府审批,由集凤镇、富兴镇人民政府组织实施,任何单位和个人不得擅自修改本规划,确需修改本规划的,应当依照法定程序进行修改,并及时更新国土空间基础信息平台数据信息。相应市政基础设施的建设落地,应依据本规划进一步编制建设实施方案(含施工图),经审批后建设落地。
第一章 规划概述
1.1城市基本概况
1.1.1 中江县基本情况
一、地理位置
中江县位于川中丘陵地区西部,德阳市域东南部。县境东邻绵阳市三台县,南连遂宁市大英县和资阳市乐至县,西接成都市金堂县、绵阳市、广汉市,北靠德阳市旌阳区、罗江县和绵阳市涪城区。地垮东经104°26′至105°15′,北纬30°31′至31°17′之间。市域南北长90余公里,东西宽30余公里,幅员面积2199.9平方公里。中江集中建设区距德阳市区42公里、距成都98公里、距绵阳60市区公里、距三台49公里、距遂宁150公里、距大英90公里、金堂47公里、广汉69公里。成(都)南(充)高速公路经县域冯店、太安、仓山三镇,并在冯店镇、仓山镇设有高速公路出入口,成(都)达(州)铁路经冯店、积金、会龙、仓山,东西向从中江县域南部穿过。东西向省道成(都)南(充)公路(S101线)和南北向省道罗(江)桂(花园)公路(S106线)黄鹿镇至仓山段及县道德(阳)中(江)公路相交于中江县城。全域公路总里程达815公里,形成了以省道成南公路和罗桂公路为十字骨架、联系县域主要城镇的内部交通和以成南高速公路和达成铁路为对外交通网络体系,辅以县、乡支道公路网,全域基本上实现了村村通公路。
二、历史沿革
据《汉书·地理表》和《后汉书·地理志》记载,公元202—721年,今中江县境属广汉郡郪县地。公元221年,三国蜀汉建置五城县,是为建县之始。两晋、南北朝时期,西晋咸宁四年(278年)复置五城县,南宁改称“伍城”,北周置玄武郡辖伍城县。隋代(26年)改伍城县名玄武县,废玄武郡归属蜀郡,开皇十年(590年)在今县东南建置飞乌镇,十三年9593年)改镇为县,属新都郡。唐初玄武属蜀郡,飞乌属新城郡,武经元年(618年)改新城郡名梓州,三年(721年)玄武改属梓州。宋代(1012年)改玄武县名中江县,与梓州、飞乌二县并存属潼川府。元代,飞乌、铜山二县并入中江县。明、清代建县仍旧。民国初期,中江县属嘉陵道潼川府。民国24年(1935年)改属四川省第十二行政督察区,行政专员公署设遂宁。中华人民共和国成立后,1949年12月26日中江解放,1950年1月4日建立中江县人民政府,属遂宁专区专员公署,1958年10月,因遂宁专区并入绵阳,县改属绵阳专员公署,1983年改属德阳市至今。1996年行政区划调整后,中江县域共辖建制镇33个,乡集镇24个,县政府驻地凯江镇,是全域的政治经济文化中心。
三、地形地貌
中江县域属四川盆地东部浅丘地区,境内地形西北高,东南低。地貌形态以平坝、丘陵、低山三种为主。其中,平坝分布于凯江两岸和龙泉山前局部。占全域土地面积的3.59%。丘陵面积占全域土地面积的68.74%。山地主要颁在县境西北部,占全域土地面积27.67%,海拔在600—1000米左右,相对高差200—300米,全域最高峰老牛坡和次高峰西眉山海拔均在1000米以上。德阳市域最低点在中江县最南端的普兴乡,海拔306米。
中江县出露地层主要为侏罗系上统和白玺系下统的红色陆相碎屑岩类和粘土岩类,从东南向西北由老至新分布,在凯江河谷的两侧分布有第四系全新统和上更新统的松散地层。
中江在大地构造上位于巨型新华夏系四川沉降盆地川中区西部。县境西北的地质构造为新体系龙泉山褶断束。其北端为合兴场球状构造,褶皱较紧密,断裂以走向逆断层发育。县境东部、中部和南部属绵阳环状构造范围,以近东西向的平缓褶皱组成,无断裂构造。
根据《建筑抗震设计规范》(GB50011—2001),中江县域地震抗震设防烈度为6度。
四、气候水文
中江县域属亚热带湿润季风气候,其特点是气候温和,四季分明,降水较充沛。大陆性季风气候显著,春季气温回升快,间有低温和干旱;夏季炎热少酷署,初夏多干旱,夏末伏旱、洪涝概率多;冬季少雨,少见霜雪。多年均气温16.7℃,最高气温38.2℃,最低气温-5.9℃;多年日照时数在1117.1—1461.5小时之间;无霜期255—323天,平均每年无霜期约287天;雨量分布特点是冬少夏多,南部多于中部,中低山区多于丘陵,多年平均降雨量为882.5毫米。
中江县境处沱江和涪江之间,是都江堰自流灌溉的东部末端区。两江分水岭北起富兴乡马鞍山,经兴隆,中兴、玉兴、龙台、永兴至冯店乡南出境。岭东主要河流有凯江、郪江注入涪江,流域面积占全域总面积的79.3%,岭西有建兴河、石泉河、清溪河、毛家河5条河流注入沱江,流域面积占全域面积的20.7%。凯江河是中江县域主要河流,发源于安县鹿爬山,流径安县、绵阳、罗江、旌阳、中江,于三台县城关以南注入涪江。凯江自北向东经瓦店、富兴、县城、回龙流过县境,境内全长52公里,多年平均径流量为10.2亿立方米。郪江发源于中江县太平乡胡家瓦窑,境内长83.8公里,上游称玉江,下游称郪江,多年平均径流量3.627亿立平方米。县境内有继光水库和响滩子水库等大、小水库共34座,有效库容1.22亿立方米。是农业灌溉主要水源。地下水系主要分布于凯江沿岸一级阶地,厚度达7至18.5米,其中新坪至集中建设区段最厚达20米,是县城饮用水主要水源。全域年过境水量可达0.86亿立方米。
五、旅游资源
中江县自三国蜀汉建置五城县来,迄今已有1800余年的历史。县境内自然景观和人文景观交相辉映;中江县又是国际英雄黄继光的故乡,爱国主义教育基地、对外开放城市。县城依山傍水,东河、凯江环绕,南、北古塔辉映,西部群山延绵,宛如绿色屏障。县境内有龙华山庄、继光水库,双河口水库、黄鹿水库、阳平关风景区、西眉湖自然风景区、崴螺山森林公园等自然景观和仓山飞乌古迹、广福铜山古迹和位于民主乡的塔梁子彩绘壁画岩墓群、位于白果乡的天平梁子崖墓群、位于广福镇的柑桔梁子崖墓群等众多东汉古墓群;县城有大雄寺(玄武观)、白塔寺、寿宁寺、北塔、南塔、文庙、城隍庙、黄继光纪念馆等人文景观。县境内县级以上文物保护单位有十八个,其中省级文保单位3个,市级文保单位10个,县级文保单位6个(详见基础资料调查表6)。
六、矿产资源
中江县矿产资源品种贫乏,已探明的有赤铁矿、铜矿、膨润土、钟矿、盐矿、石灰岩、砾石、砖用粘土、天然气、石油等数十种,除砾石、砖用粘土等建材矿藏和盐矿较丰富外,其余矿藏储量都比较小,基本无工业开采价值。其中盐矿储量最丰富,据勘测报告分析,盐矿在县境的分布大于100平方公里,平均厚度达60米,总储量为126亿吨。按最低回采率10%计算,可以采用12.6亿吨,由于水资源匮乏等原因,一直处于未开发状态。另外在杰业、集新、永安、隆盛等地的天然气开采量达632.5万 m3/年,具体储量尚未探明。
七、土地资源
中江县土地资源以丘陵为主,全域共有土地总面积2199.9平方公里,其中有耕地面积953.7平方公里(合1430505亩),人均占有耕地面积1.01亩。全域土地资源分配不均,呈现西北多、中部、南部少,深丘低山多、浅丘平坝少的特点。从土地资源结构看,旱地多、水田少。中江县的耕地,土壤较粘重,肥力中下居多,耕作层较浅。其土壤是由四种不同地质发育而成,有8个土属、38个土种。其中四种地质的分布是:灰冲积土,主要分布在凯江沿岸;黄红紫色土,以积金镇、广福镇、通山乡为界,界北为该土;界南为棕紫色土;姜石黄土,主要分布在太平、石笋、双龙三个乡以北的河谷。
八、生物资源
(一)植物资源
中江县植物资源除人土栽培的农作物和经济林外,主要有乔木、竹林、灌丛、藓类、蕨类、菌类、野生药材及裸子、被子植物等组成植被群落。全域有裸子植物6科9属14种,被子植物44科79属141种。经济林主要是果树和桑树。
(二)动物资源
中江县动物资源除人工饲养的家禽、家畜外,主要有兽类、鸟类、鱼类等,其中,兽类中现存具有一定保护价值的仅10余种,主要憩息在集凤山区;鸟类现仅有30余种;鱼类资源比较丰富,野生的品种较多,主要鱼类有12种79种,经济鱼类达90种左右。
1.1.2 龙泉山城市森林片区基本情况
一、地理区位
龙泉山片区西连德阳市旌阳区、广汉市,是中江的西部门户,东与中江县城紧邻,距离德阳市区直线距离约 20 公里,距离中江县城约 10 公里。片区位于中江县连接德阳市的交通要道上,片区内有成都经济区环线高速、德遂高速(在建)以及国道 350穿过,交通区位优越。
二、自然条件
龙泉山片区位于龙泉山脉尾端,是中江地势最高的片区,山地特征明显,地貌形态有低山、丘陵两种,其中低山占比约 70%,地势南高北低,最高点位于集凤镇龙泉山老牛坡,海拔 1046 米,最低点位于富兴镇,海拔 411 米。片区地处亚热带湿润季风区,气候温和,气候四季分明,降水较充沛,但时空分布不均,大陆性季风气候显著。片区内现有河流凯江河、土溪河等河流穿境。
三、经济社会
龙泉山片区辖 2 个镇 38 个行政村 6 个社区,总面积 230.16平方公里。2020 年户籍人口 8.35 万人,“七普”常住人口 5.03万人,城镇人口 1.12 万人,城镇化率 22.27%。2020 年地区生产总值为 23.71 亿元,人均 GDP 为 4.71 万元,农村居民人均可支配收入 1.66 万元。
(一)生态旅游资源丰富
龙泉山片区“山、水、林、田”资源完整,形成了乡村生态田园景观,具有一定的生态价值、美学价值、旅游价值。片区内生态旅游资源丰富,芍药谷风景区、西南界洞峡群风景区(石林谷景区)、覃子豪陈列馆、中药材现代农业园区等优渥的农旅景观资源,拥有石林谷石文化、县级文物保护单位龙、凤形院刘氏宅及汉卿字库塔等文化资源,具备发展休闲康养、生态观光等乡村旅游的优势条件。2021 年接待游客 150 万人次,带动县域旅游业综合收入 9.9 亿。
(二)农业特色鲜明
片区内芍药丹参等道地药材产业带初步形成,品牌建设初见成效。“中江芍药之乡”,中江丹参、中江白芍是国家地理标志保护产品。集凤镇中药材现代农业园区基本形成,集凤-富兴中药材种植业连片发展趋势明显。
(三)人口外流明显
片区户籍人口 8.35 万人,常住人口 5.03 万人,片区流出人口 3.32 万人,整体人口流出率为 39.76%,高于中江近 9 个百分点。从“六普”、“七普” 人口数据对比来看,片区常住人口近 10 年减少约 2.83 万人。片区人口密度 193 人/km2,远低于中江县 458 人/km2 的平均水平。现状 60 岁以上老人比例为34.88%,65 岁以上老人比例为 28.19%,远超国际老龄化认证标准。
(四)坡耕地占比高。耕地占片区总面积的 40.8%,人均耕地面积仅 1.79 亩,破碎度较高。坡耕地占比较大,坡耕地占比达 93.39% ,耕地呈九分坡地一分平地。片区内耕地平均质量等别为 9.1 等,以 9、10等地为主,占比达 77.32%,耕地质量一般。
1.1.3 集凤镇基本情况
一、镇情概况
集凤镇是中江至广汉、德阳、成都途经之地,古时在此曾设 驿站,当地百姓在此开铺和卖马料,为给来往路过的商人提 供暂住和马匹粮草补济,因此得名“走马铺”。古有“水”为“龙”, “山”为“凤”之说,由于“走马铺”座落于群山密集,山峦怀抱之 中,因此清末当地文人又赋予雅名“集凤”而延续至今。
全镇辖20个行政村、1个居委会,186个杜,9452户,总人 口27983人,农业人口26682人,其中场镇人口1301人,现有耕地面积25095亩。近年来,集凤镇充分发挥山区自然优 势,农村经济以种养业为主,狠抓以白芍为为重点的名贵中 药材主导产业,以将金花梨、黄花梨等优质水果与芍药间作, 从而在全镇形成了梨花、芍药花互相补充,上果下药两道靓 丽的风景线。目前,集凤镇抢抓机遇,紧紧围绕“建设四川丘 区强县”奋斗目标,结合本镇实际,进一步调整总体发展布局, 实施“特色农业固基,开发旅游富镇,统筹城乡发展”战略,大力弘扬“不怕困难、敢于胜利”的继光精神,团结奋进,务 实创新,加快全镇经济、社会、文化、生态建设健康发展。
二、发展条件分析
(一)区位条件
集凤镇地处龙泉山脉深丘区,位于中江县城西北面,东邻南 华镇,南连石泉、合兴乡;西接古店,北靠会棚。海拔870 米,幅圆面积59平方公里。距县城21公里,广汉市45公里, 德阳市35公里,与省会成都相距90公里,九高路(原中广 路)横贯我镇,村村通水泥路,交通、通信方便。
(二)气候条件:
集凤镇属中亚热带季风气候,气候温和,日照充足,空气质 量优,年平均气温14.8-15.5°C,年降雨量800-1000毫米。
良好的气候使一年四季旅游资源不断随气候因应而生,形成 “春花、夏菌、秋果、冬雪”独具特色的乡村观光休闲度假旅 游风景线。是宜居生活、休闲娱乐的好地方。
(三)资源优势:
集凤镇乡村自然风光秀丽,森林覆盖率高,旅游资源种类丰
1、以芍药花、50里金花梨长廊为重点的乡村山水田园风貌独 具特色,生态环境优良。
2、山峰密集、观斗山、仙女冠等沟谷景观奇特、清新质朴的 自然生态环境壮观;
3、集凤船形堰、隆兴龙王潭、群力水库山水交相辉映秀丽:
4、集风金鸡寺、石垭老观音等宗教场所香烟旺盛。形成集凤 一带乡村旅游资源与非物质文化遗产旅游资源相结合,构成 集风独具特的旅游观光区。
当前集凤旅游发展虽然处于起步阶段,但作为距离县城21公 里,其四大旅游资源特色突出、交相辉映,可开发构建类型 多样的旅游产品体系,紧邻德阳、广汉、成都经济圈,这一 主要客源市场,交通瓶颈突破在即,旅游可进入性大为增强, 旅游发展潜力巨大。
三、总体规划思。
总体发展思路是:坚持以科学发展观为指导,突出一重点, 抓好一个中心,带动两片区旅游观光产业的发展。整合旅游 资源,科学合理规划,分步开发,通过土地综合开发,进行 联片经营,聚集人力、物力、资源,构建乡村旅游产业链, 发挥集聚发展的规模效应,形成“春天赏花、夏尝野菌、秋天 品果、冬天观雪”的总体发展格局。
1.1.4 富兴镇基本情况
富兴镇地理位置
中江县富兴镇位于中江县城西北部,距离德阳市区25公里,距中江集中建设区13公里,是中江县城至德阳市的西北门户。富兴镇东邻杰兴镇、南华镇,南靠集凤镇,西接古店乡和德阳市旌阳区,北连德阳市旌阳区和中江县瓦店乡,幅员面积约为80.7平方公里。省级公路德中公路从富兴镇域中部自西北向东南方向穿过,使得富兴镇能接受德阳市和中江县两方面的经济辐射。
富兴镇地质构造
富兴镇地处川西平原边缘的崴螺山系的低山深丘地区,镇域呈中部北南走向为最高分水岭地形地貌,分别向东西两侧倾斜,形成东区涪江水系,西区汇入金堂县境的沱江水系。除富兴镇阳平场的凯江两岸局部地方为阶地以外,富兴镇大部分地方属于山区,海拔在500~1000米左右。镇域内低山纵横,沟壑呈鸡爪状延伸。镇内多为砂、页岩石,土壤以黄壤和紫色土为主,有部分姜石土、油沙土,土质肥沃、呈若碱性。根据《中国地震区划图》,富兴镇属地震基本烈度7度区。
富兴镇气候水文
富兴镇位于中江县城西北部,地处亚热带温润季风区,气候温和,四季分明,雨量、光照充足,年平均气温16.7℃,年降雨量882.5毫米,但时空分布不均,常有旱涝发生。春季气温回升快,但不稳定,间有低温和干旱。夏季炎热,但少酷暑,初夏多干旱,盛夏多洪涝,夏末伏旱、洪涝概率增多。冬季少雨,干冷空气盛行,1月最冷,雾气增多,但冷冻和降雪日较少,间有暖冬年出现。
富兴镇属大陆性季风气候。冬半年主要由于北方冷空气侵入,风向盛行偏北风。4月至8月受西南季风和副热带高压的影响,盛行偏南风。多年平均风速为1.5米/秒。最大风速为1.7米/秒。
中江县境处沱江和涪江之间。属涪江水系的凯江流经富兴镇阳平场,阳平境内的凯江河宽水缓。属沱江水系的建兴河流经富兴镇会棚场。另外,在镇境中部有自北向南的人民渠灌溉引水渠。除建兴村的建兴水库(小一型,总库容为84万方),高峰村的高峰水库(小二型,总库容为36万方)外,富兴镇境内河流水体较少,属于中江县境较干旱的乡镇之一。
富兴镇历史沿革
富兴镇由富兴乡、阳平乡、会棚乡三乡合并而成。1996年,在全域的撤乡并镇过程中,将原有的富兴乡、阳平乡和会棚乡合并为富兴镇。现称为富兴镇富兴场、富兴镇阳平场及富兴镇会棚场。富兴场位于德中公路(德阳—中江)沿线,是富兴镇镇政府及镇级机关单位所在地。富兴场镇距离阳平场镇和会棚场镇均在5公里以上。
至2009年底,富兴镇幅员面积80.7平方公里,辖一个镇区(富兴)、两个场镇(阳平、会棚)以及28个行政村,总人口35522人,非农业人口1074人。人口密度440人/平方公里,低于全域人口密度642人/平方公里。
富兴镇社会经济状况
2008年,富兴镇全镇国内生产总值约为2.46亿元,增长14%。实现工业总产值0.29亿元;农业总产值1.12亿元,其中种植业0.43亿元,林业0.07亿元,牧业 0.50亿元,渔业0.12亿元。统计数据证明富兴镇是一个以种植业和牧业为主的农业城镇。富兴镇乡镇企业总产值0.20亿元。农民人均纯收入2966元/人。2007年全镇生猪出栏共28536头,农业总产值643.7万元,乡镇企业生产总值1643.7万元,第三产业以主要以百货交易为主。属第一批国家级生态环境建设、退耕还林等项目建设镇、小城镇建设试点镇。该镇气候适宜,土壤肥沃,适宜经济林木的生长发育,已被列入蚕桑、干果、薯蓣、肉牛等项目县重点建设基地镇。第一批国家级生态环境建设、退耕还林等项目建设镇、小城镇建设试点镇。旅游资源丰富。该镇地理位置优越,交通便利,资源丰富。
富兴镇基础设施现状基本情况
富兴镇镇区现有政府等行政办公机构,邮政所,中、小学、幼儿园,卫生院,畜牧站,集贸市场,粮管所,水厂等公共建筑与基础设施。阳平场、会棚场均设有政府办事处,邮政所,小学分校,卫生院,畜牧站,集贸市场等设施。
富兴镇区、阳平场、会棚场均有自来水水厂,其中富兴镇区供水水厂位于丁字桥村1组,采地下水源,可供4000人生活用水;会棚场供水水厂位于丁字桥村7组,采地下水源,可供3500人生活用水;阳平场供水水厂位于场镇上游,取凯江水源,可供3500人生活用水。共有输水、给水管7300余米,管径为110 mm、100mm、75mm三种,材料为铸铁管和PE管。
富兴镇境内现无燃气管网设施。
富兴镇境内沿德中公路有国防光缆和移动光纤网,并沿凤形、钟楼、辉山、棋盘、观杯村地埋敷设。
富兴镇境内无35Kv以上变电站设施,用电电网均从天台水电站接出10Kv高压线。境内有220Kv过境高压线。
富兴镇旅游资源现状
富兴镇旅游资源极其丰富。尤其是作为中国第二阳平关的历史古镇,拥有“八山一条龙,两寨岩堡一溶洞”的天然胜景,文天祥后裔定居阳平后修建的“正气堂”遗址,清代名人李福源的故居及宋代包拯的卫士张龙、赵虎侦案殉职的山弯墓址,还有古代文人墨客先后来阳平关游览所留下的诗词歌赋。
1.2规划总则
1.2.1规划目标
上一轮规划时期,中江坚持稳中求进总基调,坚定“绿色化+”发展路径,鉴于龙泉山片区经济社会发展的宏伟规划和迅猛发展,电力供应必须满足当地社会经济发展需要,本次规划的目的是:
(1)完善龙泉山片区电网,做到电网建设适度超前服务当地经济发展。满足现有龙泉山片区的招商引资用电需求,满足新能源汽车普及居民生活用电需求。
(2)对龙泉山片区电网现状进行分析,明确网架现状及存在的问题,预测地区电力负荷需求,结合地区实际,制定合理的电网规划方案。
(3)通过合理规划,使龙泉山片区电网具有充足的供电能力,满足各类用电负荷增长的需要,保障国民经济的发展和社会的优质用电,有效地增强电网网架,保障电网与市政建设改造、与上级电网输电系统协调发展。
(4)合理安排项目及进度,使建设资金和建设时间的安排取得应有的社会效益和经济效益。
1.2.2规划设计依据
①《电力系统设计技术规程》 DL/T 5429-2009
②《电力系统安全稳定导则》 GB 38755-2019
③《电力系统电压和无功电力技术导则》 DL/T 1773-2017
④《城市电力规划规范》 GB/T 50293-2014
⑤《配电网规划设计技术导则》 DL/T 5729-2016
⑥《电力系统无功补偿及调压设计技术导则》DL/T5554—2019
1.2.3规划范围
龙泉山片区35kV—220kV电网规划。
1.2.4规划期限
基准年2021年,规划近期2025年,远期2035年。
1.3 上位规划衔接
1.3.1《中江县城市总体规划2003-2020》
2003版总规对县域电力工程分析及规划如下:
(一)电力工程现状
中江县城区电力来源为广汉新丰220KV古城变电站和德阳220KV电源,以及县城西部兴隆镇银河电站110KV电源。现有城西35KV变电站、城南110KV变电站,和城东正在改造的110KV变电站,总变电容量6.3万KVA。
(二)电力工程规划
1、变电站规划:规划将西山变电站35KV升压成110KV,并扩大变电站容量,另在城北规划一座110KV变电站。城南、城东变电站各改造后,可满足城市远期供电需要。近期装机总容量35万KVA,远期装机容量达到48万KVA。
2、电网规划
(1)220KV线路通过对建设用地性质、范围的控制,保留50m宽的高压走廊。
(2)110KV、35KV线路尽量迁出城市用地范围外,沿过境交通环线架设,留出相应宽度的高压线走廊,不能搬迁的高压线走廊应作为城市禁建用地,按规范留出相应的高压线走廊宽度,具体为110KV高压线走廊宽度为15—30米,35KV高压线走廊宽度为12—20米。
(3)10KV以下配电线路原则沿城市干道、次干道、支道铺设,沿城市干道铺设时尽量采用埋地电缆,其余采用明杆架设,明杆架设时应高压、低压、照明同杆架设,原则沿道路的东面、南面架设。
(4)在城市电网方面,合理调整网络布局,要进一步加强110KV及以下供电、配电网络的建设改造工作,使整个电网结构更趋合理。
(5)进一步完善户表工程,着手实施远传计量设施建设和智能化计量、收费工程。
由于总体规划编制时间距离本规划编制时间较远,发展情况与预估差距较大,以上内容仅作参考。
1.3.2《中江县龙泉山片区国土空间总体规划(2021-2035 年)》
依据《中江县龙泉山片区国土空间总体规划(2021-2035年)>》要求,电力工程总体情况如下:
片区总体要求:
规划预留500kV 德阳南变电站建设用地,加强区域骨干输电网建设,预留规划35kV 以上高压电力廊道。规划新建35kV 富兴变电站,联合现有35kV 集凤变电站实现双电源供电。实施农村电网改造工程,加强线路联络,降低供电半径,提高供电质量,预测片区最大电力负荷为3.3 万千瓦,供电可靠率达到99.9%。
集凤镇:
镇区规划期末总用电负荷约为2800 千瓦。镇区供电以10kV 环网配电为主,电源来自35kV 集凤变电站。规划10kV 及以下电力线路采用电力浅沟方式沿道路敷设。
富兴镇:

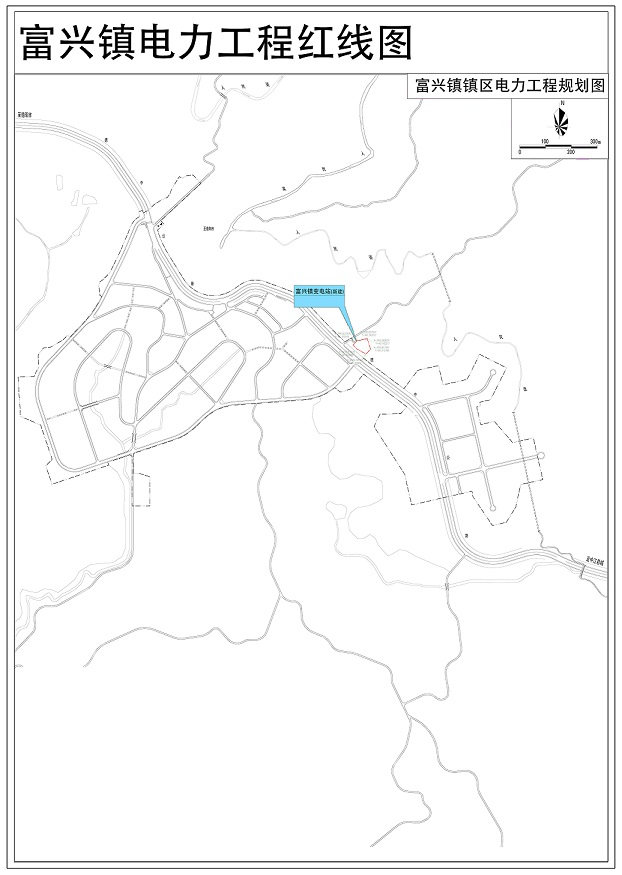

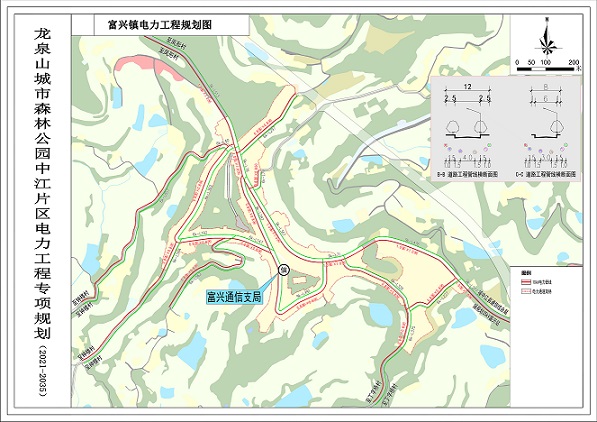

镇区规划期末总用电负荷约为2900 千瓦。镇区供电以10kV 环网配电为主,电源来自规划35kV 富兴变电站。规划10kV 及以下电力线路采用电力浅沟方式沿道路敷设。
第二章 主要规划技术原则
2.1规划总则及目标
1、协调发展的原则
将配电网目标网架规划纳入地区城市发展的总体规划,做到与城市发展相协调,统一规划、协调发展、布局合理、结构坚强。
2、适度超前发展的原则
准确预测负荷需求,提高规划设计标准,保证供电能力适度超前,合理考虑网架结构和变电站布点,提前预留线路走廊和站址,为今后发展留有余地,配电网设备选型和配置应适应智能配电网的发展要求,在计划实施配电自动化的规划区域内,应同步考虑配电自动化的建设需求。
3、安全可靠的原则
配电网规划过程中,应结合规划线路走向、廊道、路径周边环境等对电网项目进行合理化优化 ,确保后期电网建设可满足线路廊道走遍正常生产生活不受影响,安全高效运行,同时满足地区电网网架需求,为用户提供可靠的电能。
4、推行标准化,实现因地制宜的原则
采用标准化典型设计,既有利于建设、改造和管理,也有利于节约投资和成本。但在推行标准化的同时,也要考虑因地制宜,不拘泥于形式,充分结合实际,在满足安全可靠性的基本要求前提下,充分考虑经济合理性。
5、与环境协调的原则
城网规划采取新技术、新设备、淘汰可能对环境造成严重污染的设备,切实作好环境保护工作。
6、技术先进适用和经济合理的原则
积极采用运行可靠、技术先进、自动化程度高、占地少、维护少的设备和装置,应用紧凑型线路、同塔双(多)回、大截面导线、全封闭式组合电器、快速保护等先进适用技术,保障电网安全,逐步实现智能电网。
规划指导思想
1、坚持以科学发展观为指导,贯彻落实国家法律法规、技术规范和节能环保政策,满足地区社会经济发展要求,通过规划,使配电网综合指标普遍提高。
2、以城市发展规划和上级电网规划为基础,以满足客户需求为导向,远近结合、适度超前,避免重复建设改造,促进用电市场发展、售电量增长及企业效益的提高。
3、以提高供电可靠率为总指导,以建设坚强智能电网为目标,遵循电网发展规律,规划建设结构合理、安全可靠、经济环保、技术先进、信息畅通的现代化配电网。
供电分区划分
依据国家电网公司《配电网规划设计技术导则》(Q/GDW1738-2012)中相关技术条款要求,结合区域特点,考虑可靠性需求、用电负荷发展、负荷性质及重要用户构成、变电站供电范围的完整性、与区域规划有效衔接等因素,对供电区域进行划分。供电区域划分依据及划分结果见下表。
供电分区划分表
供电区域 |
A+ |
A |
B |
C |
D |
|
行政级别 |
省会城市 |
σ≥30 |
市中心区或 30>σ≥15 |
市区或 15>σ≥6 |
6>σ≥1 |
- |
地级市 |
-- |
σ≥15 |
市区或 15>σ≥6 |
6>σ≥1 |
农村 |
|
县(县级市) |
-- |
-- |
县城或σ≥6城镇 |
中心城镇或 6>σ≥1 |
农村 |
|
注1:σ为供电区域规划目标年的负荷密度(MW/km2);σ的计算应扣除110kV专线负荷,以及高山、水域、森林等无效供电面积。 注2:供电区域分区范围边界应尽量明显,可以河流、山脉、行政区域作为边界,亦可按照铁路、高速公路、大型干线道路进行划分。 注3:《配电网建设改造行动计划》中的中心城市(区)对应A+、A类区域,城镇对应B、C类区域,乡村对应D类区域。 |
结合供电分区结构,未来规划年规划区组网应满足以下条件:
1、构建网架结构坚强、具有充足的供电能力,能满足各类用电负荷增长的需要,保障国民经济的发展和社会、居民的优质用电,保障电网与城市建设改造协调发展,适应未来社会发展的需求。
2、分析配电网现状,通过规划,使各电压等级之间的容量、有功与无功之间的容量比例协调,使供电质量、可靠性及节能降损达到规划目标。
3、建设资源节约型、环境友好型的电网,在项目建设中,推广使用各类节能环保配电设备,全面提高配电网技术装备水平,做到设备先进、网络结构优化,与社会发展和环境保护协调一致,增强抵御自然灾害等突发事件的能力。
4、进一步拓展电网功能及其资源优化配置能力,大幅提升电网的服务能力,合理安排项目及进度,使建设资金和建设时间的安排取得应有的社会效益和经济效益。
2.2规划重点
过渡期规划重点
过渡期期间,结合规划区负荷发展及分布情况合理扩大电网规模,确保电源点“落得下”、供电线路“配得出”、负荷“供得起”。要通过电网建设加强现有电网网架结构,提高电网指标,解决电网存在问题,提高重要地区的供电可靠性。
一、高压电网规划重点
1、充分分析现状规划区内高压电源点实际情况,对无法满足负荷发展需求的高压电源点进行升级改造,或新增布点满足地区长期发展需求。
2、深入分下现状高压电源点薄弱点,针对老旧、容量配比不均衡变电站进行改造。
二、10kV规划重点
1、解决问题清单中存在的问题
目前10kV电网主要存在中压线路重载、中压线路不满足线路“N-1”校验、配变重载、设备存在安全隐患等问题,本次规划将重点解决上述现状问题。
2、优化网架结构
配套110kV变电站建设,通过增加电源布点或对现状已有变电站进行扩建,优化现状变电站各个变电站供电范围的同时,新出10kV线路进一步优化现有网架结构,合理调整负荷分配。
3、提高供电能力
由于负荷增长,业扩报装受限,通过变电站新出线或改造中压线路满足当年新增负荷供电。
远景年规划重点
在现状电网的基础上,依据相关技术导则的规定,结合不同类型区域的供电可靠性需求与现状网架情况,配电设备全寿命运行周期理念及经济效益等因素,统筹考虑各层级电网间的协调配合而提出配电网目标网架结构,提高电网各类设备的运行经济性,在满足负荷供电需求及可靠性需要的。
一、高压电网规划重点:
1、与规划区发展规划衔接。一是根据市政项目规划建设方案,配套安排相应的电网项目,满足新增负荷需求;二是根据市政用地、交通和电力廊道规划,合理规划电网项目站址与廊道,允许适度超前以抢占资源。
2、优化网架结构
结合现状已有高压电源点分布情况,分析现状高压网架与未来规划发展切合度,未来规划年结合地区负荷发展情况,新布点高压电源时,梳理现状高压网架,合理化过度,提升高压网架供电可靠性,满足地区长期发展需求。
二、10kV规划重点:
1、充分利用配电网的供电能力
结合规划期间新建变电站的投产,新增变电站10kV出线,缩短10kV线路供电半径,合理调配负荷。
2、优化配电网网络结构
结合现状已有高压电源点及中压线路分布情况,深入分析现状以后线路载流量及备用供电余量,并结合未来规划年新增的高压电源点,对规划区10kV网架进行梳理划分,以现状网架为基础,结合地区特色,选择符合地区特色的典型组网模式。充分考虑园区发展方向及定位,合理过度至目标网架。
3、提高中压配电网科技水平
针对影响配电网络安全运行的焦点问题和疑难问题,应积极进行项目试点,大力开展专项整治,不断推进新技术的应用,稳步实现配网自动化,提高中压配电网的智能化水平。
2.3高压配电网规划技术原则
电压序列选取
根据规划区配电网现状电压序列情况和未来负荷水平,综合考虑供电经济性和供电质量,结合规划区发展定位,地理位置等其他因素。
容载比选择
根据规划区域经济增长和社会发展的不同阶段,对应的配电网负荷增长速度可分为较慢、中等、较快三种情况,相应电压等级配电网的容载比如下表所示,总体宜控制在1.8~2.1范围之间。
110kV电网容载比选择范围表
负荷增长情况 |
较慢增长 |
中等增长 |
较快增长 |
年负荷平均增长率Kp |
Kp≤7% |
7%<Kp≤12% |
Kp>12% |
110kV容载比 |
1.8~2.0 |
1.9~2.1 |
2.0~2.2 |
根据地区负荷增长的速度和电网建设发展时期,确定城区110kV近期容载比控制在1.8~2.1。
电网结构
1、高压配电网应达到安全可靠、运行灵活、经济合理,具有较强的应变能力。
2、高压配电网应深入负荷中心,加强电网结构,保证电能质量。
3、网架结构简明,高压配电网接线力求简化,正常运行时各变电站应有相互独立的供电区域,供电区不交叉、不重叠,故障或检修时,变电站之间应有一定比例的负荷转供能力,中压配电网能支持高压网络。
变电站
1、变电站的选址应符合下列要求:
(1)方便与电源或其它变电站的相互联系,符合整体布局和城网发展的要求。
(2)便于进出线的布置,交通方便,并尽量靠近负荷中心。
(3)占地面积应考虑最终规模要求。
(4)避开易燃易爆及严重污染地区。
(5)注意对公用通信设施的干扰问题。
(6)该地区的土壤电阻率能使变电站接地电阻满足接地规程的相关要求。
在规划时,变电站的站址应由供电企业与城市规划部门共同进行预选,其线路走廊与电缆通道的规模应初步划定。变电站站址、线路走廊、电缆沟道应纳入城市总体规划。
出线规模
110kV变压器采用双卷变,每台主变10kV出线按12~14回设计。
变电站布置模式选择
(1)变电站布置应尽量紧凑以减少占地面积和建筑面积,布置型式结合站址实际情况采用户内或半户外。在已有成熟规划的开发区,镇区中心负荷区,高污秽等级区域或其他受站址环境条件限制区域,应选择占地较小的紧凑型设备。
(2)变压器宜采用有载调压方式。
(3)变压器并列运行时其参数应满足相关技术要求。
线路
1、高压配电线路应采用输变电新技术,提高线路输电容量,节约线路走廊,注重环境保护,节能降耗,保证工程方案的技术经济合理性。
2、根据目标网架规划,远近结合,在线路走廊特别紧张的地区,经过综合经济技术比较后,可以采用同塔双回或多回,对于不同电压等级(220kV、110kV)的同塔多回路,一次性建成按本期规模挂线。
110kV配电线路
1)规划区内送电线路应选用钢管杆。
2)其他地区送电线路应采用紧凑杆塔。
3)新建及改造送电线路采用耐热合金导线,或者其它新型导线,考虑在线监测,实施免维护运行。
4)结合线路周边环境,考虑防雷、防鸟、防舞动等反事故措施,按照国家电网公司和安徽省电力有限公司电网差异化规划设计指导意见,适当提高设计标准。
5)线路导线截面选择应按全寿命周期进行比选。5~10年远期规划潮流较重的线路宜采用大截面导线,减少线路回路数。
6)架空导线和电缆截面的选择应满足负荷发展的要求,宜按远期规划考虑,参考饱和负荷值选取。
规划区高压线路导线界面选取情况如下所示:
110kV电网导线接线选择表
电压等级 |
架空导线截面(mm2) |
电缆截面(mm2) |
110kV |
2×240、300 |
630、400 |
2.4中压配电网规划导则
电网结构
中压线路采用环网接线开环运行方式,线路分段应考虑线路供电半径、负荷性质和供电可靠性要求,结合投资成本及运维费用,确定最优分段数。
1、电缆网接线
(1)电缆单环网接线
特点:这种接线模式是电缆线路环网中最为基本的形式,环网点一般为环网柜、箱式站或环网配电站。由于各个环网点都有两个负荷开关(或断路器),可以隔离任意一段线路的故障,客户的停电时间大为缩短。只有在终端变压器(单台配置)故障的时候,客户的停电时间是故障的处理时间。该模式下正常运行时,其电源可以取自同一变电站的不同母线段或不同变电站,每条主干线路负载率应控制在50%以下。
适用场合:这种接线模式可以应用于电缆网络建设的初期阶段,对环网点处的环网开关考虑预留,随着电网的发展,在不同的环之间通过建立联络,就可以发展为更为复杂的接线模式。所以,它适用于城市核心区、繁华地区建设的初期阶段或城市外围对市容及供电可靠性都有一定要求的地区。
(2)电缆双环网接线
特点:类似于架空线路的分段联络接线模式,当其中一条线路故障时,整条线路可以划分为若干部分被其余线路转供,供电可靠性较高,运行较为灵活。这种接线模式最大的特点和优势就是能够提高线路理论负载率,最高运行负载率为67%。
适用场合:这种接线模式可以有类似于架空线路中分段联络模式形成的过程。随着城市建设的发展局部地区的负荷水平逐步增大、趋于饱和,负荷密度很高,电缆环网线路密集。这种条件下,在原有单环网的回路基础上在适当环网点之间添加联络线路就可以发展为这种理论负载率较高的接线模式,可以适应负荷发展。
2、开闭所接线
开闭所选型
开闭所设置为2进6-12出,单母线分段接线。采用双环网组网,环网内串接2座开闭所,因为每个开闭所仅有2路进线电源,因此,该种接线模式与架空网单联络相识,适用城区边缘,供电可靠性较高,可满足地区对供电可靠性需求,并利于后期网架优化。
开闭所设置为4进8-12出,单母线分段接线,组建双环网“H”型接线。适用于A、B类区域负荷密度较高、体量较大的区块,同时用户对供电可靠性要求较高。环网内可串接2座开闭所。
3、架空网接线模式
(1)多分段单联络接线
特点:结构简单清晰,运行较为灵活,可靠性较高。主干线负载率控制在50%以下,线路故障或电源故障时,通过切换操作可以使非故障段恢复供电。
适用场合:这种接线模式是架空环网中最为基本的形式,适用于电网建设初期,较为重要的负荷区域,能保证一定的供电可靠性,并且随着电网的发展,在不同回路之间通过建立联络,就可以发展为更为多分段两联络的接线模式,线路利用率进一步提高,供电可靠性也相应的有所加强,便于过渡,适合负荷的发展。这种接线模式运行方式一般采用开环。
(2)三分段两联络接线
特点:这种接线模式,通过在干线上加装分段断路器把每条线路进行分段,并且每一分段都有联络线与其他线路相连接,当任何一段出现故障时,均不影响另一段正常供电,这样使每条线路的故障范围缩小,提高了供电可靠性。这种接线最大的特点和优势是可以有效的提高线路的负载率,降低不必要的备用容量。两联络模式中干线正常运行负载率可以达到67%。
适用场合:这种接线模式的发展形成有一定的过程。伴随着城市建设,区域负荷密度不断提高,线路也逐步增多而且密集起来,并且对供电的可靠性要求也在逐步提高,这种条件下,在原有的单联络的回路之间再进行分段和联络,就可以很自然的形成这种接线模式,同时,提高了网络带负荷的能力。
该种接线模式适用于负荷密度较高,对供电可靠性要求较高且允许架空线路供电的区域。对于这些区域,可以在规划中预先设计好分段联络的网络模式及线路走径。在实施过程中,先形成单联络网络,注意尽量保证线路上的负荷能够均匀分布,随着负荷水平的提高,再按照规划逐步形成分段联络的配电网络,既提高了供电可靠性又满足了供电的要求。
接线模式选择
在各类供电区域中,对可靠性有较高要求的用户可采用双接入方式,其中:
a)A类区域宜发展开闭所接线、架空三分段三联络结构、三分段两联络;
b)B类区域采用开闭所接线、架空三分段两联络结构、三分段单联络;
c)C类区域采用开闭所接线、架空三分段两联络结构、三分段单联络。
1、10kV架空线路一般采用架空绝缘(交联聚乙烯导线)导线;农田、旷野等空旷地带可采用架空裸导线;城镇、人口密集区域、鱼塘上方的架空线路应采用绝缘导线;电缆选用交联聚乙烯绝缘铜芯电缆。
2、10kV线路截面宜综合饱和负荷状况、线路全寿命周期一次选定。导线截面选择应标准化、系列化,同一规划区的主干线导线截面不宜超过3种。
3、新建或改造的主干线路每2km左右应装设分段开关;分支线超过 1km 或后端容量超过 2000kVA 的应在分支线装设断路器;与高压用户分界点应加装具有短路和接地保护功能的智能分界开关;在分支和电缆分接处加装线路故障指示器
配电设备
1、柱上变压器
(1)10kV柱上变压器应按“小容量、短半径、密布点”的原则配置,尽量靠近负荷中心,杜绝单侧供电或扇形供电等不合理方式。
(2)三相变宜选择200kVA和400kVA两种规格。
(3)配电变压器应选用S13系列及以上的低损耗、低噪声的环保节能型全密封变压器;在负载率较低、负荷增长缓慢的台区,可使用非晶合金变压器;在负荷特性较差、负荷率较低的台区,可使用调容变或高过载能力配变。
2、配电室
(1)配电室宜配置双路电源、两台及以上变压器,10kV侧采用环网开关、单母线分段接线,低压侧为单母线分段接线;单台配变容量不宜超过800kVA。
(2)配电室宜采用地上独立建设;条件受限时,可设置在地下一层,但不应设置在最底层。配电变压器宜选用干式变压器,并采取屏蔽、减振、防潮措施。
3、箱式变电站
箱式变电站一般用于配电室建设改造困难的情况,如架空线路入地改造地区、配电室无法扩容改造的场所,以及施工用电、临时用电等,根据负荷需要单台配变在400、500、630kVA中选取。
4、柱上开关
(1)柱上开关宜选用免维护的真空断路器,具有承受16~20kA/4s短路电流的能力,可作为分段、联络、馈线分支和用户分界开关使用。规划实施配电自动化的地区,柱上开关能进行电动储能合闸操作,预留自动化接口。
(2)分支线路容量小于1000kVA,分支开关可采用具备快速熔断功能的跌落式熔断器;用户宜采用分界开关。
5、开关站
主要适用于A、B、C类区域,在下述情况下可考虑建设开闭所:
a) 高压变电站中压馈线开关柜数量不足;
b) 变电站出线走廊受限;
c) 为减少相同路径的电缆条数;
d) 多用户负荷集中区域。
(1)开闭所选址宜选择市区和县城主要道路路口附近,线路及管道宜沿市政道路敷设,与建筑布局相适应。开闭所不宜集中建设在变电站出口附近。
(2)开闭所建设应在满足地块用电性质和负荷的前提下,由供电公司与城市规划行政主管部门共同进行选址,并确定进出线路径或电缆通道。开闭所站址选择应体现集约、节约用地原则,尽量减少占地,预留进出线排管路径并与市政道路供电排管合理衔接。
(3)开闭所组网及建设原则
1)开闭所选址时宜明确功能定位,根据需求选择终端型或环网型。根据不同阶段网架构建需要,终端型开闭所可演变为环网型开闭所。
2)终端型开闭所进线宜来自两个不同的变电站或同一变电站的不同母线;不具备条件时,可由相邻开闭所提供电源,或者T接至附近架空线路。
3)环网型开闭所进线分别来自上级变电站和相邻开闭所,或者全部来自相邻开闭所。开闭所一段母线可视为电缆线路的一个节点或架空线路的一个分段。
4)对于纯电缆线路组团,开闭所构建单环网的母线段数量宜控制在3-5个之间;对于架空、电缆混合线路组团,彼此互联的任意两条主干线路,开闭所母线段与架空线路分段之和宜控制在3-5个之间。
5)开闭所允许装接容量按照目标网架结构的线路允许负载校核;一般情况下,在工业负荷为主的区域内,开闭所允许装接容量在8-15MVA之间;在商贸、娱乐、行政集中区域,开闭所允许装接容量在9-15MVA左右;新建居民小区的开闭所允许装接容量在13-20MVA之间。
6)开闭所出线不宜参与中压主干网架的构建。专用和公用配电站的电源均可取自开闭所,接入开闭所单条出线的容量应控制在1-4MVA,接入开闭所一段母线的容量应控制在10MVA以下。双电源用户或小区电源可以取自同一开闭所的不同母线。
7)城市综合体或居民小区应采用开闭所和配电站相结合的方式供电;报装容量超过8MVA的住宅小区,应配套建设开闭所。
8)开闭所的进线电缆截面不低于300mm2,出线导线截面按照馈线负荷合理确定,一般宜采用240mm2电缆。
6、环网柜
环网单元(箱)作为电缆线路的环网单元承担组网和分配负荷的作用,一般采取2进4~6出,单母线接线;设备采用进线负荷开关、出线断路器、带电动操作机构,母线配置电压互感器。
2.5低压配电网规划原则
1、低压供电半径
低压线路供电半径应满足末端电压质量的要求,城区低压供电半径不宜超过250m。
2、380/220V配电网应有较强的适应性。导线截面选择应标准化、系列化,同一规划区内主干线导线截面不宜超过3种。
(1)新建及改造低压线路原则上不再采用裸导线,零线与相线截面应相同。城市负荷密度较高的地区、建筑面积较大的新建居民楼、高层住宅区、经济开发区等宜采用低压电缆线路。
(2)380/220V电缆可采用排管、沟槽的敷设方式,不宜采用直埋方式敷设。若需要使用直埋方式敷设,应采用铠装电缆;穿越道路时,应采用抗压力保护管。
2.6配网改造原则
·变压器
1、柱上变压器
(1)根据运行检修状况,适时改造运行年限过长、设备老旧的线路、配变进行及时改造;对于S7及以下型号的高损耗配变要适时逐步完成高损变改造。
(2)更换的变压器应采用S13型及以上系列的低损耗变压器。
2、箱式变电站
(1)箱式变电站一般用于施工用电、临时用电场合、架空线路入地改造地区、 现有配电室无法扩容改造的场所。
(2)一般宜以单环网接线、开环方式运行,低压一般为4回出线。
(3)建设容量选取推荐400kVA、500kVA、630kVA。
(4)箱式变电站的高、低压间以及变压器间应独立,一般美式箱变采用品字型排列,欧式采用目字型排列。
(5)高压配电装置所用开关宜选用全封闭、全绝缘SF6负荷开关和熔断器组合电器。低压配出开关应采用高质量零飞弧断路器,低压主、配开关均不设有欠压、失压保护。
(6) 改造S7型及以下系列的变压器,更换为S13型及以上系列的低损耗变压器。
3、配电室
(1)配电室应设置在低压负荷中心,也可与开关站采用同一建筑,共同建设。
(2)一般配置双路电源,中压侧一般采用环网开关,进出线采用高低压电缆,低压为单母线分段带联络(变压器接线组别一般采Dyn11)。
(3)一般配置最多不超过3台变压器,单台容量推荐选取400 kVA、630 kVA、800 kVA,最大不宜超过1000kVA。
4、开关设备
(1)开关站内配出线开关设零秒速断和过流保护,保护装置应力求简单,减少维护量和对运行环境的要求。
(2)开关站、环网柜内开关应加装带接地和短路两种功能的故障指示器,并在开关面板上显示,各开关的带电指示器应为现场实时或按键显示。
线路
1、10kV架空线路
(1)城区更换全部裸导线,绝缘化率达到100%。
(2)10kV架空线路导线型号的选择考虑设施标准化,城区一般选用铝芯绝缘线,主干线导线截面宜选用240mm2;支线导线截面宜选用240mm2;分支线导线截面宜选用150 mm2。
(3)10kV架空线路一般选用环型钢筋混凝土电杆。城区选用长度为15m电杆,对于须在人行通道上设拉线及设拉线困难场所的耐张杆、转角杆、分歧杆、终端杆宜采用高强度混凝土电杆、钢管杆。
2、10kV电缆线路
电缆线路一般采用排管、电缆沟等敷设方式。电缆导管宜选用PVC管(可弯曲、波纹管)保护,电缆跨道需使用抗压强度达到标准的保护管。电缆主干线路路径除考虑当期数量电缆导管外,还要为配电自动化预留通信用导管,并为远期发展预留导管。
低压改造
1、改造范围
(1)低电压改造时,优先对影响三相用户端电压低于354V、单相用户端电压低于198V的主要配电网设备进行改造,改造后用户端电压必须满足国家标准要求:220V偏差值在7%~-10%以内;380V偏差值在-7%~7%以内。
(2)改造的主要配电网设备包括配变、低压线路、下户线、部分10kV线路。
2、改造原则
(1)根据城市建设布局规划科学编制配网规划,坚持以电网规划为指导进行建设,结合负荷发展远近结合、统筹考虑,避免重复性建设改造。改造方案应适应终期方案、与未来发展相适应,设备选型满足配电变压器“小容量、密布点、短半径”、主干线截面“按远期规划一次选定”原则。
(2)“优先改造”原则。低电压改造以保证改造后用户端电压合格为目标,供电方案遵照高效节能的原则,优先按照“单改三”、“高压延伸,新增布点”、“改造导线截面”方案排序进行。
(3)“计划改造”原则。低压台区改造应按计划进行,实现总体计划与分步实施,确保有序改造。
2.7配电自动化
1、配电自动化建设应与配电网网架发展相衔接。实施前应对本区域供电可靠性、网架规模、配电设备等进行评估,经技术经济比较后制定合理的配电自动化方案,因地制宜、分步实施。配电自动化规划设计应遵循经济实用、标准设计、 差异区分、资源共享、同步建设的原则,并满足安全防护要求。系统宜采用“主站+终端”的两层构架,故障处理功能应适应分布式电源接入。
2、合理选择配电自动化终端类型,提高信息采集覆盖范围。根据可靠性需求、网架结构、设备状况和应用需求,合理选用自动化终端类型或故障指示器。对关键性节点,如主干线联络开关,必要的分段开关、进出线较多的开关站、环网单元和配电室,宜配置“三遥”(遥测、遥信、遥控)终端;对一般性节点,如分支开关、配电网末端站室,宜配置“两遥”(遥测、遥信)终端。
3、A类供电区域馈线自动化宜采用集中式或智能分布式,具备网络重构和自愈能力;B、C类供电区域馈线自动化宜采用集中式或就地型重合器式。
4、在配电网规划和设计时,应同步考虑通信网与信息化规划,并预留相应通道。新建电力电缆线路应预留通信电缆的管道,避免二次设计和施工。
5、配电主站与“三遥”终端通信应优先采用光纤通信方式;与“二遥”终端通信可采用光纤与无线公网等相结合的通信方式。
6、配电通信系统应满足配电自动化、用电信息采集系统、分布式电源、电动汽车充换电站及储能装置站点的通信需求。
7、B类地区可随配电网主干网架建设同步敷设光缆。光缆芯数不宜小于24芯。
2.8廊道规划原则
·110kV变电站
一、变压器
根据《国家电网公司输变电工程通用设计110~500kV变电站分册(2015版)》中110kV通用设计和《国家电网公司输变电工程通用设计110~500kV智能变电站部分(2015版)》确定中江城区110kV变电站采用以下设计:
新布点变压器配套设施表
序号 |
项目名称 |
技术条件 |
1 |
主变压器 |
本期2台50MVA主变压器,远期3台50MVA |
2 |
出线规模 |
110kV:本期2回,远期4回,架空出线 10kV:本期24回,远期36回,电缆出线 |
3 |
电气主接线 |
110kV本期为单母分段接线,远期为单母分段接线, 10kV本期为单母线三分段接线,远期为单母四分段接线 |
4 |
无功补偿装置 |
每台主变配置2组10kV电容器,容量为3.6Mvar和4.8Mvar |
5 |
短路电流 |
110、10kV分别为31.5、25(20)kA |
6 |
主要设备选型 |
主变压器采用两绕组有载调压自冷式变压器 110kV:断路器选用SF6断路器,隔离开关选用双柱水平旋转式,电流互感器选用油浸正立式电流互感器,电压互感器选用电容式电压互感器,避雷器选用氧化锌避雷器 10kV选用金属铠装中置式开关柜,配真空断路器 10kV电容器选用户外框架式成套装置 10kV接地变及消弧线圈选用干式电气设备 |
7 |
配电装置 |
主变压器户外布置 110kV户外软母线普通中型,架空出线 10kV开关柜户内双列布置,电缆出线 10kV电容器户外布置,电缆进线 |
8 |
监控系统 |
采用常规互感器+合并单元实现采样值数字化、采用一次设备(开关)+智能终端方案实现一次设备智能化、采用基于DL/T860标准的变电站自动化系统实现二次设备网络化。主变保护采用主、后备保护测控一体化装置,除110kV备自投保护装置外,其余均采用保护测控一体化装置。10kV采用保护、测控、计量、录波四合一装置下放开关柜,其余保护测控装置集中组屏布置。 |
9 |
站址基本条件 |
地震动峰值加速度0.1g,设计风速30m/s,地基承载力特征值fak=150kPa,无地下水影响,非采暖区设计,假设场地为同一标高,d1级污秽区设计 |
二、站区总平面布置
110kV配电装置布置在站区的北侧;配电装置楼布置于站区南侧,单层布置,其中包含10kV配电装置室和二次设备室,电容器组及消弧线圈接地变成套装置分别布置于站区东北侧和东南侧;站区中间布置主变压器。
站区场地概述
1)站址按假定的正北方向布置,采用建筑坐标系。
2)按一次征地,分期建设设计。
3)假定场地设计为同一标高,设计标高零米以上。
110kV变电站占地面积详见下表。
110kV变电站规划用地面积控制指标
序号 |
电压等级(kV) |
主变容量(MVA) |
变电站结构型式及用地面积(m2) |
||
全户外式用地面积 |
半户外式用地面积 |
户内式用地面积 |
|||
1 |
110 |
40~63/2~3 |
3500-5500 |
1500-3000 |
800-1500 |
备注:上表标准来自《城市电力规划规范》GB50293-1999
高压线路布局
一、走廊控制
电力输、配电线路路径选择的优劣直接关系到线路建设和运行的经济、技术指标和安全可靠性。一般来讲所选择的路径除应符合现行各种标准规程要求外,应尽量选取长度短、转角少且角度小,跨越少,拆迁少,交通运输和施工运行方便,以及地质条件好的方案。具体考虑以下几方面的要求。
1、线路廊道应根据地形地貌考虑杆塔位布置及档距的大小分布,避免出现大档距,大高差地段和档距过小的现象。路径与河道、沟渠尽量垂直交叉。选线应有足够的施工基面和施工条件,尽量减少土石方的开挖量。
2、线路廊道应避开有汽体或液体及烟尘腐蚀物污秽的区域,选择这类地段的上风方向通过。在平原大面积湖泊水面或沼泽湿地时应结合冬季主导风向。沿上风方向侧走线,以免湿度过大造成覆冰现象。
3、线路廊道经过地区水文地质条件的好坏,直接影响到杆塔基础的稳定性和线路的安全运行。为此路径应尽量避免穿越该类区域。
4、线路廊道应避免与具有爆炸物、易燃物或可燃液体的生产、储藏区域交叉跨越。
5、高压电力线路廊道一般不跨越城乡房屋建筑,必须跨越时应按相关规定设计报批及签订必要的安全协议。
6、架空线走廊控制值符合下表规定。
35~500kV高压架空电力线路规划走廊宽度控制表
电压等级 |
单回水平排列或双回垂直排列(m) |
500kV |
60~75 |
220kV |
30~55 |
110kV |
20~30 |
35kV |
15~20 |
7.不同电压等级的架空线路与电视差转台、转播台的防护间距应符合GBJ143-90的相关规定。
8.不同电压等级的架空线路与机场导航台、定向台的防护间距应符合国标GB6364-86的相关规定。
9.架空线路与建筑物最小垂直净距和水平净距的要求应符合GB/50293-1999的相关规定。
二、道路管网规划
为了将电网系统空间布置规划与中江县城区道路管网规划进行有机结合。
导线与建筑物之间垂直安全距离如下所示:
导线与建筑物之间的最小垂直距离
标称电压(kV) |
110 |
220 |
垂直距离(m) |
5.0 |
6.0 |
在最大计算风偏情况下,边导线与建筑物之间的最小净空距离,应符合下表数值。
导线与建筑物之间的最小净空距离
标称电压(kV) |
110 |
220 |
距离(m) |
4.0 |
5.0 |
在最大计算风偏情况下,输电线路通过公园、绿化区、防护林带、果木、经济作物林或城市灌木林不应砍伐出通道。导线与树木之间的最小净空距离,应符合下表规定的数值。
导线与建筑物之间的最小净空距离
标称电压(kV) |
110 |
220 |
距离(m) |
3.5 |
4.0 |
·导线与树木之间(考虑自然生长高度)的最小垂直距离
标称电压(kV) |
110 |
220 |
垂直距离(m) |
4 |
4.5 |
当砍伐通道时,道路净宽度不应小于线路宽度加道路附近主要树种自然生长高度的2倍。通道附近超过主要树种自然生长高度的非主要树种树木应砍伐。
导线与地面的最小距离,在最大计算弧垂情况下,应符合下表的规定。
导线与地面的最小距离(m)
线路经过区域 |
最小距离 |
|||
线路电压 |
||||
3kV以下 |
3kV 〜10kV |
35kV 〜110kV |
220kV |
|
人口密集地区 |
6 |
6.5 |
7 |
7.5 |
人口稀少地区 |
5 |
5.5 |
6 |
6.6 |
交通困难地区 |
4 |
4.5 |
5 |
5.5 |
导线与建筑物之间的垂直距离,在最大计算弧垂情况下, 应符合下表的规定。
导线与建筑物间的最小垂直距离(m)
线路电压 |
3kV以下 |
3kV 〜10kV |
35kV |
110kV |
220kV |
距离 |
3.0 |
3.0 |
4.0 |
5.0 |
6.0 |
架空电力线路在最大计算风偏情况下,边导线与城市多层建筑或城市规划建筑线间的最小水平距离,以及边导线与不在规划范围内的城市建筑物间的最小距离,应符合下表的规定。架空电力线路边导线与不在规划范围内的建筑物间的水平距离,在无风偏情况下,不应小于下表所列数值的50%。
边导线与建筑物间的最小距离(m)
线路电压 |
3kV以下 |
3kV-10kV |
35kV |
110kV |
220kV |
距离 |
1.0 |
1.5 |
3.0 |
4.0 |
5.0 |
导线与树木(考虑自然生长高度)之间的最小垂直距离, 应符合下表的规定。
导线与树木之间的最小垂直距离(m)
线路电压 |
3kV以下 |
3kV 〜10kV |
35kV 〜110kV |
220kV |
距离 |
3.0 |
3.0 |
4.0 |
5.0 |
导线与公园、绿化区或防护林带的树木之间的最小距离,在最大计算风偏情况下,应符合下表的规定。
导线与公园、绿化区或防护林带的树木之间的最小距离(m)
线路电压 |
3kV以下 |
3kV 〜10kV |
35kV 〜110kV |
220kV |
距离 |
3.0 |
3.0 |
3.5 |
4.0 |
导线与果树、经济作物或城市绿化灌木之间的最小垂直距离,在最大计算弧垂情况下,应符合下表的规定。
导线与果树、经济作物或城市绿化灌木之间的最小垂直距离(m)
线路电压 |
3kV以下 |
3kV 〜10kV |
35kV 〜110kV |
220kV |
距离 |
1.5 |
1.5 |
3.0 |
3.5 |
导线与街道行道树之间的最小距离,应符合下表的规定。
导线与街道行道树之间的最小距离(m)
检验状况 |
最小距离 |
|||
线路电压 |
||||
3kV以下 |
3kV 〜10kV |
35kV 〜110kV |
220kV |
|
最大计算弧垂情况下的 垂直距离 |
1.0 |
1.5 |
3.0 |
3.5 |
最大计算风偏情况下的 水平距离 |
1.0 |
2.0 |
3.5 |
4.0 |
10kV及以下采用绝缘导线的架空电力线路,除导线与地面的距离和重要交叉跨越距离之外,其他最小距离的规定,可结合地区运行经验确定。
架空电力线路与铁路、道路、河流、管道、索道及各种架空线路交叉或接近的要应符合下表的规定。
1特殊管道指架设在地面上输送易燃、易爆物的管道;
2管道、索道上的附属设施,应视为管道、索道的一部分;
3常年高水位是指5年一遇洪水位,最高洪水位35kV及以上架空电力线路是指百年一遇洪水位,对10kV及以下架空电力线路是指50年一遇洪水位;
4不能通航河流指不能通航,也不能浮运的河流;
5对路径受限制地区的最小水平距离的要求,应计及架空电力线路导线的最大风偏;
6对电气化铁路的安全距离主要是电力线导线与承力索和接触线的距离控制,因此对电气化铁路轨顶的距离按实际情况确定。
中压布局总体原则
为配合中江城区的快速发展,该区域配电网设施布局以“资源节约、环境友好”型为规划思路核心,新建供电设施时,应注意采用新技术、新设备、新工艺、新材料,节约空间、控制用地,减少对自然风景区、绿化带、植被以及周围态环境的破坏,具体规划思路如下:
1、按照“结构分层”的规划思路进行配电设施布局规划,即明确线路主干层和分支层,主干线上不允许直接挂接用户,所有用户原则上只允许挂接在支线线路上。
2、主干层配电设施主要考虑布置在道路两侧的绿化带里面,分支层配电设施结合地块开发时序及新建居住区、商贸区或其他大型建筑物,依据“谁用电、谁接纳”的原则,考虑布置在建筑物内或小区绿化带里面,这样可以有效减少布置在道路两侧环网设施的数量。
3、城市里面配电设施可采用室内开关站,以减少对周边环境的影响,且便于运维管理。由用户提供开关站的建设用房,将开关站建在建筑物二楼,这样可以降低对沿街门面房等商品房的占用,实现互赢互利。
4、对于主干道路两侧的主干配电设施,有条件的建议考虑采用广告灯箱或木质栅栏的方式进行美化。
广告灯箱主要以收费广告和公益广告两种为主,广告箱建成之后移交城市管理部门,由其对广告灯箱进行维护,其中,收费广告的部分收入作为管理费用由城管等部门管理,其余费用作为美化设施的日常维护费用。
中压线路布局原则
电缆线路布局原则
一、电缆线路适用原则
对于下列情况可采用电缆线路:
1、依据城市规划,明确要求采用电缆线路的地区,以及对市容环境有特殊要求的地区;
2、负荷密度高的市中心区、建筑面积较大的新建居民住宅小区及高层建筑小区;
3、走廊狭窄,架空线路难以通过而不能满足供电需求的地区;
4、严重污秽地段;
5、为供电可靠性要求较高的重要用户供电的线路;
6、电网结构或运行安全的特殊需要。
二、电缆敷设方式
电缆敷设方式有电缆隧道、电缆沟、电力排管、直埋四种,各种方式优缺点如下表所示。
电缆敷设方式比较
|
直埋 |
排管 |
电缆沟 |
隧道 |
适用范围 |
4回以下线路 |
适用于110kV以下电缆敷设(20回及以下) |
电缆回路数较多且无地面机动负荷(30回及以下) |
适用于大规模电缆同路径(30回以上) |
优点 |
不需要电缆井,敷设方便,节省投资 |
电缆容量大、可作走廊预留。对电缆保护性好 |
电缆容量大、可作走廊预留、操作方便 |
容纳电缆数量较多、可作走廊预留。对电缆保护性好。由于增设了降温措施,载流量较高 |
缺点 |
增加或更换新电缆比较困难,遇到恶劣环境会加速老化 |
会较大程度的降低电缆载流量,投资相对较高,需要增设电缆井。施工不当易损伤电缆 |
不适合于中心市区,且设备容易被盗 |
投资比较巨大 |
结合规划区实际定位,本次电缆敷设以电力排管为主,城区其他区域结合实际需求采用电缆沟或直埋。
三、电缆管道建设原则
1、总体原则
(1)电力管道规划应按电网远景规划目标进行并预留适当裕度一次完成。
(2)电力管道规划应与城市总体规划相结合,与各种管线和其他市政设施统一安排,且应征得城市规划部门认可。
(3)电力管道规划应该综合考虑长度、施工、运行和维护方便等诸多方面的因素,统筹兼顾,做到经济合理,安全适用。
(4)电力管道不应平行于其它管线的正上方或正下方,从而保证电力管道管理和维护。
(5)电力管道相互之间允许最小间距及电力管道与其它管线,构筑物基础等最小允许间距应符合电力规程的规定,如局部地段不符合规定,应采取必要的保护措施。
(6)考虑到电力电缆线路建设在开展线路走廊征用等方面工作较困难,为适应远景年负荷发展需要,电缆廊道建设应有所预留,避免重复建设。
(7)支线以及用户专线本次规划需也考虑占用公用管道。
2、排管建设原则
(1)敷设方向
新建电力排管一般敷设在道路的东侧、南侧。
(2)敷设规模
原则上,城区道路上电力排管规模不少于4孔排管。
主要电缆线路路径上,电力排管规模综合考虑道路上主干电缆回数、环网柜出线(统一按4回考虑),并考虑至少预留3孔作为通风散热备用孔。主要规格为4孔、6孔、8孔、12孔、16孔、20孔。
(3)支线过路顶管敷设
管道敷设方向需满足当地规划部门要求,当支线需跨越道路时采用顶管敷设,每隔300米设置一处过路排管,按不超过6孔敷设,其中,新建道路全部按照6孔敷设。
(4)排管规格
中江城区电力排管主要采用以下几种规格:
1)2×2+1,管沟规模:宽1.0m,深1.20m
2)2×3+1,管沟规模:宽1.25m,深1.20m
3)2×4+1,管沟规模:宽1.50m,深1.20m
4)3×4+2,管沟规模:宽1. 50m,深1.45m
5)4×4+2,管沟规模:宽1.50m,深1.70m
6)4×5+2,管沟规模:宽1.75m,深1.70m
备注:上述排管规格来自《国家电网公司配电网工程典型设计-10kV电缆分册》2013版。
(5)其他规定
1)管埋深度
排管顶部土壤覆盖深度不宜小于0.5m,电力电缆相互之间允许最小间距以及电力电缆与其他管线、构筑物基础等最小允许间距应符合表5-19的规定,如局部地段不符合规定者,应采取必要的保护措施。
2)工井尺寸
在改变线路方向及分支处和电缆接头处均应设排管井坑(工作井)。一般工井的主要尺寸:高度1.9~2.0m,宽度2.0~3.0m,长度按用途一般为4~12m。为了方便施工人孔径不应小于700mm,工井内地面以2%的坡度向一端倾斜,并在最低点处设一地漏,经管道排至下水系统。
3、电缆沟建设原则
(1)对于现状已建成的电缆沟,原则上继续保留,可根据实际需要对其进行改造,以满足规划需要。
(2)对于变电站出口出线较为集中的情况,可考虑新建电缆沟以满足出线需要。
(3)敷设在电缆沟内的电缆,电缆固定和热伸缩对策方法,应符合《城市电力电缆线路设计技术规定》(DL/T 5221-I 2005)的规定。
(4)电缆沟应能实现排水畅通,且符合下列规定:
1)电缆沟的纵向排水坡度,不宜小于0.3%;
2)沿排水方向在标高最低部位宜设集水坑。
(5)电缆沟规格:
电缆沟规格
序号 |
沟体结构 |
荷载通车轴标准轴载(kN) |
支架层数 |
电缆根数 |
支架长度 |
模块编号 |
1 |
钢筋混凝土 |
≥100 |
单侧3层 |
9 |
500 |
C-2-1 |
2 |
钢筋混凝土 |
≥100 |
单侧4层 |
12 |
500 |
C-2-2 |
3 |
钢筋混凝土 |
≥100 |
单侧5层 |
15 |
500 |
C-2-3 |
4 |
钢筋混凝土 |
≥100 |
双侧3层 |
18 |
500 |
C-2-4 |
5 |
钢筋混凝土 |
≥100 |
双侧4层 |
24 |
500 |
C-2-5 |
6 |
钢筋混凝土 |
≥100 |
双侧5层 |
30 |
500 |
C-2-6 |
备注:上述电缆沟规格来自《国家电网公司配电网工程典型设计-10kV电缆分册》2013版。
架空线路布局原则
一、架空线路布局总原则
1、对于既存在电缆又存在架空线路的区域,原则上,在城市道路上同时考虑预留架空廊道和电缆廊道,优先考虑架空廊道。新建架空廊道按照同塔四回考虑,对于已建成的架空杆塔可根据后期规划需要考虑是否改造。
2、对于同一路径单侧超过4回的架空线路采用电缆敷设,电缆管道敷设原则参考电缆网区域布置原则。
3、同塔4回架空线路带宽按照10米控制。
二、架空线路技术规定
1、架空线路与建筑物及树木之间的最小距离
架空线路与建筑物及树木之间的最小距离不应小于下表的规定值。
2、架空电力线路与铁路、道路、河流、管道、索道及各种架空线路交叉或接近的要求:
架空边导线与建筑物之间的最小距离
线路电压(kV) |
10 kV |
35 kV |
与建筑物之间的最小距离(m) |
1.5 |
3.0 |
与树木之间的最小垂直距离 |
3.0 |
4.0 |
架空电力线路与铁路、道路、河流、管道、索道及各种架空线路交叉或接近的要求,应符合下表规定。
·
方案 |
电气主接线 |
10kV进出线回路数 |
设备选型1 |
布置方式 |
长(m) |
宽(m) |
高(m) |
占地面积(m2) |
KB-1 |
单母线分段 |
2进,6~8回出线 |
金属铠装移开式开关柜 |
户内单列布置 |
21.0 |
5.7 |
4.2 |
119.7 |
KB-2 |
2进,6~12回出线 |
金属铠装移开式开关柜 |
户内双列布置 |
14.0 |
8.5 |
4.2 |
119.0 |
|
KB-3 |
单母线三分段 |
3~4进,6~12回出线 |
金属铠装移开式开关柜 |
户内双列布置 |
15.0 |
8.5 |
4.2 |
127.5 |
KB-4 |
单母线分段 |
2进,6~8回出线 |
全断路器 |
户内单列布置 |
18.6 |
4.2 |
3.6 |
78.1 |
KB-5 |
全负荷开关 |
11.1 |
4.0 |
3.6 |
44.4 |
|||
KB-6 |
进线负荷开关出线断路器 |
13.1 |
4.0 |
3.6 |
52.4 |
|||
KB-7 |
两个独立单母线(单母线分段) |
4进,6~12回出线 (2进,6~12回出线) |
全断路器 |
户内双列布置 |
10.4 |
6.0 |
3.9 |
62.4 |
KB-8 |
全负荷开关 |
8.4 |
6.0 |
3.6 |
50.1 |
|||
KB-9 |
进线负荷开关出线断路器 |
9.9 |
6.0 |
3.6 |
59.1 |
|||
KB-10 |
单母线三分段 |
32~4进,6~12回出线 |
全断路器 |
户内双列布置 |
13.0 |
6.0 |
3.6 |
78 |
KB-11 |
全负荷开关 |
11.0 |
6.0 |
3.6 |
66 |
备注:本表来自《国家电网公司配电网工程典型设计-10kV配电分册》2013版。
中压环网柜布局原则
10kV环网柜典型设计方案如下表所示。
10kV环网单元典型设计技术方案组合
方案 |
电气主接线 |
有/无电压互感器 |
设备类型 |
配电自动化 |
长(m) |
宽(m) |
高(m) |
占地面积(m2) |
HA-1 |
单母线 |
无电压互感器无电动操作机构 |
进线负荷开关出线断路器 (气体绝缘、固体绝缘环网柜) |
- |
3.40 |
1.15 |
1.8 |
3.91 |
HA-2 |
全负荷开关 (气体绝缘、固体绝缘环网柜) |
2.60 |
1.15 |
1.8 |
2.99 |
|||
HA-3 |
单母线 |
有电压互感器有电动操作机构 |
进线负荷开关出线断路器 (气体绝缘、固体绝缘环网柜) |
遮蔽立式 |
4.75 |
1.15 |
1.8 |
5.46 |
HA-4 |
全负荷开关 (气体绝缘、固体绝缘环网柜) |
3.95 |
1.15 |
1.8 |
4.54 |
|||
HA-5 |
单母线 |
有电压互感器有电动操作机构 |
进线负荷开关出线断路器 (气体绝缘、固体绝缘环网柜) |
遮蔽卧式 |
4.15 |
1.15 |
2.4 |
4.77 |
HA-6 |
单母线 |
全负荷开关 (气体绝缘、固体绝缘环网柜) |
3.35 |
1.15 |
2.4 |
3.85 |
备注:本表来自《国家电网公司配电网工程典型设计-10kV配电分册》2013版。
箱变布局原则
箱变分为美式箱变和欧式箱变两种。
美式箱变技术原则:采用10kV终端型负荷开关,户外共箱布置,电缆进出线。美式箱变根据不同容量占地面积参考下表。
美式箱变不同容量占地面积情况表
序号 |
箱式变电站容量(kVA) |
长(mm) |
宽(mm) |
高(mm) |
占地面积(m2) |
1 |
200 |
2100 |
1600 |
1920 |
3.36 |
2 |
400 |
2100 |
1600 |
1920 |
3.36 |
3 |
500 |
2300 |
1600 |
1920 |
3.68 |
4 |
630 |
2300 |
1600 |
1920 |
3.68 |
欧式箱变技术原则:10kV采用气体绝缘负荷开关柜或固体绝缘负荷开关柜;0.4kV配电装置采用空气断路器;变压器选用节能、环保型产品,变压器为全密封油浸式变压器,电缆进出线。占地面积参考尺寸为3000mm×3600mm,具体尺寸以厂家为准。
2、在分布式电源接入前,应对接入的配电线路载流量、变压器容量进行校核,并对接入母线、线路、开关等进行短路电流和热稳定校核,如有必要也可以进行动稳定校核。
3、在满足供电安全及系统调峰的条件下,接入单条线路的电源总容量不应超过线路的允许容量;接入本级配电网的电源总容量不应超过上一级变压器的额定容量以及上一级线路的允许容量。
4、电源接入后配电线路的短路电流不应超过该电压等级的短路电流限定值,否则应重新选择电源的接入点。
5、分布式电源并网点的系统短路电流与电源额定电流之比不宜低于10。
6、分布式电源并网点应安装易操作、可闭锁、具有明显开断点、带接地功能、可开断故障电流的开断设备。
2.9用户接入
用户接入容量范围和供电电压依据《配电网规划设计技术导则》(Q/GDW1738-2012),如下表所示。
用户接入电压等级标准
报装容量 (MVA) 用户性质 |
1-2 |
2-3 |
3-4 |
4-5 |
5-7 |
7-10 |
>10 |
|
工业用户 |
架空 |
d |
d |
d |
d |
a |
a |
a |
电缆 |
b、c |
b、c |
e、f |
e、f |
a |
a |
a |
|
商业用户 |
架空 |
d |
d |
d |
d |
a |
a |
a |
电缆 |
c |
b、c |
b |
e |
e |
a |
a |
|
小区用户 |
架空 |
d |
d |
d |
d |
d |
a |
a |
电缆 |
c |
c |
b |
b |
e |
e |
a |
|
注:方案a—变电站专线;方案b—开闭所专线;方案c—环网单元专线;方案d—架空T接;方案e—开闭所双回线;方案f—环网单元双回线。对于重要用户或有双电源要求的用户,报装容量应包含备用电源容量。 |
用户的供电电压等级应根据供电距离、用电负荷、报装容量、所在区域配电网条件,经过技术经济比较后确定。对于供电半径较长、负荷较大的用户,当电压质量不满足要求时,应采用高一级电压供电。城市居民小区用户一般采用10kV电压等级接入。
用户接容量和供电电压等级推荐表
供电电压等级 |
用电设备容量 |
受电变压器容量 |
220V |
10kW及以下单相设备 |
- |
380V |
100kW及以下 |
50kVA及以下 |
10kV |
- |
50kVA~10MVA |
20kV |
|
50kVA~20MVA |
35kV |
- |
5MVA~40MVA |
110kV |
- |
20MVA~100MVA |
注:无35kV电压等级的电网,10kV电压等级受电变压器容量为50kVA~20MVA,超过10MVA的用户可采用多回10kV线路供电,但不宜超过4回。 |
双电源或多电源用户,不同电源进线之间原则上不应安装母联开关;重要用户确需装设母联开关时,必须同时安装可靠的电气、机械闭锁装置。
2.10重要用户
重要用户指在国家或者一个地区(城市)的社会、政治、经济生活中占有重要地位,对其中断供电将可能造成人身伤亡、较大环境污染、较大政治影响、较大经济损失、社会公共秩序严重混乱的用电单位或对供电可靠性有特殊要求的用电场所。重要用户供电电源的配置至少符合以下要求:
(1)二级用户,应采用双回路供电。一级用户应采用双电源供电,当一路电源发生故障时,备用电源应能保证独立正常供电;有特殊需要的一级用户,除由双电源供电外,还应增设应急电源,并禁止将无关负荷接入应急供电系统;
(2)临时性重要用户,应按照用电负荷重要性,在条件允许情况下,通过建设临时线路、配置临时发电设备等方式供电要求;
(3)重要电力用户应配备自备应急电源及非电性质的保安措施,满足保安负荷应急供电需要,并具备外部移动式应急电源接入条件。自备应急电源配置容量不低于保安负荷的120%,并应符合国家有关安全、消防、节能、环保等技术规范和标准要求;
(4)高层建筑用户按照二级用户供电方式选择。
2.11分布式接入
·电源并网电压等级
电源总容量范围 |
并网电压等级 |
8kW及以下 |
220V |
8kW~400kW |
380V |
400kW~6MW |
10kV |
6MW~40MW |
35kV |
40MW~150MW |
110kV |
1、接入110~35kV配电网的电源,宜采用专线方式并网;接入10kV配电网的电源宜采用专线接入,在满足电网安全运行及电能质量要求时,也可采用T接方式接入;接入380/220V配电网的电源可接入公共电网配电箱/线路,或者接入公共电网配电室或变压器低压侧。
2、在分布式电源接入前,应对接入的配电线路载流量、变压器容量进行校核,对接入的母线、线路、开关等进行短路电流和热稳定校核,必要时进行动稳定校核。
3、在满足供电安全及系统调峰的条件下,接入单条线路的电源总容量不应超过线路的允许容量;接入本级配电网的电源总容量不应超过上一级变压器的额定容量或上一级线路的允许容量。
4、电源接入后配电线路的短路电流不应超过该电压等级的短路电流限定值,否则应重新选择电源的接入点。
5、分布式电源并网点的系统短路电流与电源额定电流之比不宜低于10,否则应校核电源接入引起的系统电压偏差和波动范围,并采取必要措施。
6、同一个配电台区多个户用光伏采用220V接入时,应平均接入三相,避免发生三相电流不平衡。
7、按照满足线路允许电压偏差要求,配电台区内户用光伏准入容量参考值如表所示:
用户光伏电站接入容量参考值
供电半径(m) 线径(mm2) |
200 |
300 |
400 |
500 |
600 |
700 |
800 |
900 |
1000 |
70 |
Δ |
Δ |
Δ |
92 |
77 |
66 |
57 |
51 |
46 |
95 |
Δ |
Δ |
Δ |
128 |
107 |
92 |
80 |
71 |
64 |
120 |
Δ |
Δ |
Δ |
Δ |
135 |
115 |
101 |
90 |
81 |
150 |
Δ |
Δ |
Δ |
Δ |
166 |
142 |
124 |
111 |
100 |
注:Δ表示光伏准入容量按线路载流能力控制。 |
8、分布式电源并网点应安装易操作、可闭锁、具有明显开断点、带接地功能、可开断故障电流的开断设备。
第三章 龙泉山片区电力工程现状分析
龙泉山片区的供电主体为国网中江供电公司,供区包括集凤、富兴两个镇,供电面积为26平方千米。2021年龙泉山片区供电量2.4572万kwh,最大负荷3.43万kW。
3.1 中江电网现状
电网基本情况
1、中江电网以220kV华丰线、华丰二线、云华线、云华二线输电线路作为主供电源线路,110kV寿凯线为辅供电源线路,形成了由220kV南华变电站为枢纽,110千伏输电线路为骨干输电网的输电网络。公司电网现有35kV及以上变电站18座变电站,总容量为1039.1MVA。其中220kV变电站1座,主变2台,容量300MVA;110kV变电站6座,主变12台,容量559MVA;35kV变电站11座,主变18台,容量180.1MVA;
其中:
(1)220kV南华变电站总容量为300MVA(1非主变150MVA,投运日期2008-02;2非主变150MVA投运日期2012-04),占地面积(m2)18000,站址:中江县南华镇白象沟村;
(2)110kV松山变电站总容量为100MVA(1非主变50MVA,投运日期2013-12;2非主变50MVA,投运日期2013-12),占地面积(m2)3817.6,站址:中江县辑庆镇联丰村九队;
(3)110kV袁家变电站总容量为100MVA(1非主变50MVA,投运日期2013-08;2#主变50MVA,投运日期2013-08),占地面积(m2)3758,站址:中江县龙台镇宝庆村五队;
(4)110kV广福变电站总容量为90MVA(1非主变40MVA,投运日期2011-11;2#主变50MVA,投运日期2016-11),占地面积(m2)12625,站址:中江县广福镇红岭村7社;
(5)110kV继光变电站总容量为80MVA(1非主变40MVA,投运日期2010-06;2#主变40MVA.投运日期2010-06),占地面积(m2)4575,站址:中江县南华镇李园村十八社;
(6)110kV凯江变电站总容量为126MVA(1非主变63MVA,投运日期2015-07;2非主变63MVA,投运日期2013-12),占地面积(m2)5065.95,站址:中江县东北镇魁山村;
(7)110kV中江变电站总容量为300MVA(1#主变31.5MVA,投运日期1997-12;2非主变31.5MVA,投运日期1997-12),占地面积(m2)10874,站址:中江县南华镇团结村6社;
(8)35KV仓山变电站总容量为22.5MVA(1#主变10MVA,投运日期2013-04;2非主变12.5MVA,投运日期2014-01),占地面积(m2)5086.69,站址:中江县仓山镇六村4社;
(9)35kV冯店变电站总容量为12.5MVA(1#主变12.5MVA,投运日期2018-01),占地面积(m2)1533.19,站址:中江县冯店镇4村6社;
(10)35kV黄鹿变电站总容量为20MVA(1#主变10MVA,投运日期2013-08;2非主变10MVA,投运日期2013-08),占地面积(m2)1426,站址:中江县黄鹿镇利兴村四社;
(11)35kV回龙变电站总容量为22.5MVA(1#主变12.5MVA,投运日期2011-10;2非主变10MVA,投运日期2013-12),占地面积(m2)398.8,站址:中江县回龙镇太白村5社;
(12)35KV会龙变电站总容量为6.3MVA(1非主变6.3MVA,投运日期2001-06),占地面积(m2)2641,站址:中江县会龙镇8村10社;
(14)35kV太平变电站总容量为10MVA(1非主变10MVA,投运日期2019-10),占地面积(m2)1894.28,站址:中江县清河乡松山村6社;
(15)35kV万福变电站总容量为20MVA(1非主变10MVA,投运日期2013-09;2非主变10MVA,投运日期2013-09),占地面积(m2)1197.2,站址:中江县万福镇六村三社;
(16)35kV永安变电站总容量为10MVA(1非主变100MVA,投运日期2016-11),占地面积(m2)1386,站址:中江县永安镇八梁村7社;
(17)35kV永太变电站总容量为20MVA(1非主变10MVA,投运日期2013-01;2非主变10MVA,投运日期2013-01),占地面积(m2)2084,站址:中江县永太镇明星村六社;
(18)35kV永兴变电站总容量为16.3MVA(1非主变6.3MVA,投运日期2016-11;2非主变10MVA,投运日期2016-11),占地面积(m2)1051.8,站址:中江县永兴镇6村1社;
2、110千伏线路14条,长度248.556公里;35千伏线路13条,长度177.6751公里;
3、城市配网10kV配电线路共34条(馈线24条),长度144.277公里,其中架空线路98.152公里,架空绝缘化率75.2%,电缆线路46.567公里,电缆化率32%。配电变压器共计904台,容量共计482.195MVA,公用配电变压器共计273台,容量共计115.5 MVA;配电开关87台,其中柱上开关87台。城市配网环网柜48台;
4、农网10kV线路92条,长度3682.7571公里,低压线路共计14809.4439公里。变压器共计6091台,容量为:903.854MVA(其中:公变变压器4955台,容量为:625.981MVA;专变:1136台,容量为:277.873MVA)。
3.2龙泉山片区电网现状
3.2.1 电源现状
“十三五”期间,中江电网共新增110(66)千伏变电容量3万千伏安,新增35千伏变电容量3万千伏安、新建和改造35 千伏线路41.48公里,新增改造10 千伏配变容量21.54万千伏安、新建和改造10 千伏线路937.79公里,新建改造低压线路2581.98 公里,安装户表18.26 万只,总投资为8.97 亿元。到2020 年末,全县(配网供电能力)供电能力为73.7635 万千瓦。
截至2020年底,中江县光伏发电共完成受理121笔,总计并网容量1356.75千瓦,其中受理自然人光伏发电92笔,共计并网容量425.75千瓦;受理非自然人并网29笔,共计并网容量931千瓦。
规模以上工业电力生产量(发电量)为24749.46万千瓦小时,其中生物质发电(光大)18318.46万千瓦小时,水力发电量(中江县石龙乡发电厂)6431万千瓦小时。
序号 |
发电厂名称 |
电厂类型 |
装机容量(MW) |
并网线路 |
电压等级 |
调度类型 |
|
|
|
||||||
1 |
阳关电厂 |
火电 |
30 |
110kV阳松线 |
110kv |
省调 |
|
2 |
银河电站 |
水电 |
4.8 |
110kV中江变电站35kV中银线 |
35kv |
县调 |
|
3 |
星火电站 |
水电 |
7.8 |
35kV永太变电站电站35kV永星线 |
35kv |
县调 |
|
4 |
中江县广福水电厂(飞来石 |
水电 |
0.25 |
110kV广福变电站10kV广镇路 |
10kv |
县调 |
|
5 |
中江县高滩子水电厂 |
水电 |
0.68 |
35kV万福变电站10kV万文路 |
10kv |
县调 |
|
6 |
中江县石龙乡发电厂(一级) |
水电 |
0.5 |
110kV广福变电站10kV广石路 |
10kv |
县调 |
|
7 |
中江县石龙乡发电厂(二级) |
水电 |
0.7 |
110kV广福变电站10kV广石路 |
10kv |
县调 |
|
|
|||||||
8 |
中江县两眼寺电站 |
水电 |
0.5 |
35kV永兴变电站10kV兴果路 |
10kv |
县调 |
|
|
|||||||
9 |
中江县马安水电站 |
水电 |
0.2 |
110kV广福变电站10kV广通路 |
10kv |
县调 |
|
|
|||||||
10 |
城北电站 |
水电 |
0.4 |
10kV铜菊二路 |
10kv |
县调 |
|
|
|||||||
11 |
天台电站 |
水电 |
0.5 |
中江县会仙桥电站(一) |
10kv |
县调 |
|
|
|||||||
12 |
35kV永太变电站10kV永阳路 |
水电 |
0.16 |
35kV万福变电站10kV万文路 |
10kv |
县调 |
|
|
|||||||
13 |
中江县会仙桥电站(二) |
水电 |
0.25 |
35kV万福变电站10kV万文路 |
10kv |
县调 |
|
3.2.2220kV电网现状
截至2021年底,集凤电网无220kV变电站。
3.2.3 110kV电网现状
截止2021年底,集凤电网无110kV变电站。
3.2.4 35kV电网现状
截至2021 年底,龙泉山片区内35kV 公用变电站共计1 座,主变2台,容量2万KVA,具体如下:1)35kV 集凤变电站,由110kV 中江站提供电源,主变容量2×1 万KVA,2021 年最大负荷0.87 万KW;
截至2021 年底,龙泉山片区内35kV 线路共计1条,长度11.05公里,其中架空线路长11.05公里。
3.3 龙泉山片区电网存在的问题
电网建设环境艰难,电力建设阻力极大。民众对电网建设项目不理解,对电网前期以及建设工作造成较大影响,部分变电站、线路的建设时间一再延长,极大的限制了供电环境的改善,也阻碍了地区经济的发展。
线路建设拆迁量日益增大,拆迁费用大大增加,影响电网投资。因为各种因素,导致简单的拆迁赔偿可能最终付出大的代价。使部分项目实施起来举步维艰,甚至长期停顿不前。而这些地区又正好是电力建设需求极高地区。最终造成一个恶性循环。严重阻碍了当地的电网建设和经济发展。
第四章 龙泉山片区电力需求预测
4.1用电需求预测
4.2.1负荷预测方法简介
负荷预测工作要求具有很强的科学性,尽管负荷预测的方法有多种,但由于所需的数据难以得到或由于预测模型存在不适应性,针对某一具体规划区域而言,可供选择的预测方法并不很多,目前常用的预测模型主要有时间序列、灰色系统和空间负荷预测。其中每类预测模型下又包含多种计算模型,时间序列包含移动平均、线性回归、多项式、指数平滑、S曲线估计等,灰色系统包含包络模型、等维信息等方法,对常用计算模型计算原理简单介绍如下:
1、弹性系数法
电力弹性系数是反映电力消费的年平均增长率和国民经济的年平均增长率之间的关系的宏观指标。电力弹性系数可以用以下公式来表示
=
/
式中:——电力弹性系数;
——电力消费年平均增长率;
——国民经济年平均增长率。
、
是由规划区历史年的用电量和国民生产总值分别求出的。按照上式求得电力弹性系数
=
/
后,再用某种方法预测未来m年的弹性系数
及国民生产总值的增长率
,则可得电力需求增长率
,从而可按比例系数增长预测法得出第m年的用电量。
弹性系数法是从宏观上确定电力发展同国民经济发展的相对速度,它是衡量国民经济发展和用电需求的重要参数。
2、大用户+自然增长率
通过对现有、新增大用户的调查分析,结合现有大用户的改、扩建以及自然电量增长情况,对全社会用电量或负荷进行预测。
该方法为两阶段型预测方法。首先,通过搜集地区规划年内发展规划,经济增长预期和历史发展趋势等信息,确定规划年年均电量自然增长率,在水平年全社会用电量的基础上确定各规划年自然增长部分的电量预测。在此部分,可根据设定的年均增长率水平,制定自然增长电量的高、中、低方案。
然后,确定现有大用户年用电量,以及规划年内报装的大用户报装用电量,确定各规划年大用户部分的电量预测。同样,亦可评估大用户在规划年实际用电量或负荷与报装时的差异大小,制定大用户电量的高、中、低方案。
最后,将两阶段制定的三个方案分别汇总,所得结果即大用户+自然增长率预测法的结果。
3、空间负荷密度法
负荷密度是表征负荷分布密集程度的量化参数,它是每平方km的平均用电功率数值,以万KW/km2计量。负荷密度是负荷预测的常用方法。一般并不直接预测整个城市的负荷密度,而是按城市区域或功能分区,首先计算现状和历史的分区负荷密度,然后根据地区发展规划和各分区负荷发展的特点,推算出各分区各目标年的负荷密度预测值。至于分区中的少数集中用电的大用户,在预测时可另作点负荷单独计算。由于城市的社会经济和电力负荷常有随同某种因素而不连续(跳跃式)发展的特点,因此应用负荷密度法是一种比较直观的方法。
4、产值单耗法
产值单耗法,即根据产品(或产值)用电单耗和产品数量(或产值)来推算电量,然后除以最大负荷利用小时数得到最大负荷。
4.2.2 负荷总量预测
负荷预测思路:
综合龙泉山片区的实际情况,考虑到本次规划目的,根据原始资料和不同的规划要求情况最终确定在本次负荷预测工作中,因此本次负荷预测采用“自然增长+大用户”法进行负荷预测,即通过调查近年大用户报装情况,预测其电量负荷,采用多种模型外推法预测自然增长部分负荷,并统筹考虑近两年发展热点及总体负荷预测结果,最终得到负荷预测结果。同时兼顾双碳经济下龙泉山片区实施清洁能源替代能源消费结构调整的影响。
“自然增长+大用户”法也称“自下而上”预测方法:总负荷包括两部分,一部分是自然增长负荷,另一部分是大用户负荷,自然增长负荷发展规律性较强,而大用户负荷发展不够规律,可能出现跳跃式增长。
(1)根据历史年自然增长总负荷数据,采用数据模型外推法对2021~2025年自然增长负荷进行预测。
(2)根据近期大用户报装情况,结合不同性质负荷的需用系数对大用户负荷进行预测,从而与自然增长负荷叠加得到总负荷预测结果。
(3)高中低方案的选取:
1)根据增长率的不同确定自然增长高中低方案。
2)根据大用户的报装确定负荷预测的高中低方案。
(4)城市负荷预测指标验证:
1)根据人均用电量指标法验证用电量预测结果。
2)根据规划单位建设用地负荷指标验证负荷预测结果。
电力需求预测:
根据龙泉山片区经济社会发展规划、电力需求特点,结合近期主要新增居民生活的用电需求,采用点负荷+自然增长来进行电力需求预测,考虑到最新专项规划远期时期新能源车较大普及,汽车充电有一定用电需求,但生活电费夜间半价,居民通常下班回家晚上充电,避开了高峰负荷时期,因此对最大负荷的影响不大,但对年用电量有较大影响。
龙泉山片区2030年、2035年电力负荷需求预测
单位:万kwh、万KW
分产业 |
2021年(实际) |
2021年 |
2030年 |
2035年 |
2021—2025年均增长率 |
2025—2030年均增长率 |
2030—2035年均增长率 |
1、全社会用电量 |
0.46 |
0.46 |
1.0 |
1.2 |
11.8% |
9.1% |
7.2% |
其中:一产 |
0.13 |
0.13 |
0.33 |
0.53 |
12.00% |
10.00% |
8.00% |
二产 |
0.14 |
0.14 |
0.87 |
0.87 |
10.00% |
8.00% |
6.00% |
三产 |
0.45 |
0.45 |
0.74 |
0.84 |
12.00% |
10.00% |
8.00% |
居民生活 |
1.13 |
1.13 |
1.15 |
1.35 |
10.00% |
10.00% |
8.00% |
2、全社会最大负荷 |
2.6 |
3.2 |
3.1 |
3.4 |
12.00% |
10.00% |
8.00% |
4.2.3 新能源汽车充电负荷预测
随着全球能源紧缺与环境危机,节能减排已成为全球各国普遍关注的问题,汽车作为石油能源的主要消耗产业,是新能源技术研发和推广的重要领域。大力发展电动汽车已成为促进清洁能源、改善大气环境的一项重要战略举措。
电动汽车充换电基础设施(以下简称充(换)电设施)是为各类电动汽车提供电能的新型城市基础设施,是推广应用电动汽车的基本保障,包括自用充电桩、专用充(换)电站和公共充(换)电站三类。加快充(换)电设施的规划建设,是落实国家新能源汽车产业发展战略,方便人民群众生活,促进城市节能减排、加快城市绿色发展的重要举措。
按照市委“碳达峰碳中和”工作部署,到2025年,全地区能源消费结构进一步调整优化,清洁能源占全市能源消费的比重稳步上升,力争清洁能源在全市能源消费中比重提高到65%以上。
到2025年底,全地区累计建成充(换)电站5座。充电桩40个,新能源汽车与配套充电设施比例不低于9:1。
基于对未来电池、材料等方面技术革新的预判,预测电动汽车续航能力提升、充电时间大幅降低,因此规划对充电桩的充电能力进行调整优化,并根据《地区电动汽车充换电基础设施建设专项规划》中的电桩负荷及同时率指标作为龙泉山片区域电动汽车的电力负荷计算指标。
各类型电动车充电标准
电动车类型 |
公交车 |
出租车 |
物流车 |
市政车 |
客运车 |
其他车 |
|
充电桩形式 |
全部专用 |
全部公共 |
专用为主公共补充 |
专用为主公共补充 |
专用为主公共补充 |
自用为主公共补充 |
|
充电概率 |
交流慢充 |
—— |
—— |
0.9 |
0.8 |
0.9 |
0.9 |
直流快充 |
1 |
1 |
0.2 |
0.1 |
0.3 |
0.2 |
|
单个充电桩供给充电能力(辆) |
交流充电桩 |
—— |
—— |
3 |
3 |
3 |
1 |
直流充电桩 |
4.5 |
47 |
4.5 |
4.5 |
4.5 |
47 |
|
每车每天平均充电次数 |
0.8 |
1.2 |
0.8 |
0.4 |
1 |
1 |
|
单个电桩负荷及同时率 |
专用直流充电桩150kW,公共直流充电桩120kW,交流充电桩20kW;直流充电桩同时率0.4,交流充电桩同时率0.6 |
注:由于其他车(私家车等)需保证自用充电桩的产权,因此一台交流充电桩仅为1辆车提供充电。
根据各类型电动车充电标准及龙泉山片区各部分电动汽车保有量,计算得到龙泉山片区的充电桩需求量以及电动汽车的电量负荷。根据预测,龙泉山片区全区电动汽车需要的交流充电桩为40个(包括专用交流充电桩及自用交流充电桩),需要直流充电桩为30个(包括专用直流充电桩及公共直流充电桩)。到2035年龙泉山片区电动汽车的用电负荷约为0.4万kW。
由于生活电费夜间半价,且汽车充电时间需2-3小时,兼顾节约充电成本和充电可行性,居民通常下班回家夜间充电为宜,避开了高峰负荷时期,同时系数较小,前面按自然增长率的负荷预测已函盖了由于人民生活水平提高使用新能源车的充电负荷。
片区电网需做好配套供电设施升级改造,对已规划点位先行实施配网升级改造,满足充电设施建设需求;负责建设充电站(桩)红线外配电电网工程,为充电基础设施接入电网提供供电条件;负责结合老旧小区改造,在有条件的老旧小区同步开展停车位的电气改造,预留充电设施安装条件。应充分利用现有产权单位富余容量,在产权方同意的前提下,为单位内部充电设施安装专用核减电表,实现独立计量缴费。
4.2.4 龙泉山片区各功能区负荷预测
龙泉山片区的建成区主要包括两个部分:龙泉山片区富兴镇和集凤镇
对龙泉山片区集中建设区、集凤镇采用负荷密度负荷法预测中江目前可见规划最终规模负荷。
根据《城市电力规划规范》 GB/T 50293-2014
规划单位建设用地负荷指标
城市建设用电类别 |
单位建设用地负荷指标(kW/hm2) |
居住用地(R) |
100-400 |
商业服务业设施用地(B) |
400-1200 |
公共管理与公共服务设施用地(A) |
300-800 |
物流仓储用地(M) |
20-40 |
道路与交通设施用地(S) |
15-30 |
公用设施用地(U) |
150-250 |
绿地与广场用地(G) |
10-30 |
乡镇 |
现状人口(2020年) |
规划人口(2035年) |
||||
常住人口 |
城镇人口 |
城镇化率 |
常住人口 |
城镇人口 |
城镇化率 |
|
集凤镇 |
19123 |
4022 |
21.03% |
12110 |
5414 |
44.71% |
富兴镇 |
31206 |
7178 |
23.00% |
23048 |
9682 |
42.01% |
合计 |
50329 |
11200 |
22.25% |
35157 |
15097 |
42.94% |
村庄 |
村庄 |
现状户籍人口(2020年) |
规划户籍人口(2035年) |
集凤镇 |
拱桥村 |
3897 |
3302 |
九股泉村 |
1753 |
1753 |
|
白岭村 |
2311 |
1958 |
|
飞马村 |
2446 |
2072 |
|
古店村 |
2042 |
2042 |
|
金家坪村 |
2446 |
2072 |
|
兰家坪村 |
2784 |
2359 |
|
两山村 |
1782 |
1510 |
|
隆兴村 |
2745 |
2745 |
|
坭宾寺村 |
2446 |
2072 |
|
三金村 |
3152 |
2671 |
|
石泉村 |
2589 |
2193 |
|
石垭子村 |
2104 |
2104 |
|
西城村 |
2446 |
2072 |
|
西眉山村 |
2333 |
2333 |
|
新丰村 |
2295 |
1945 |
|
新龙村 |
2145 |
1818 |
|
银冯村 |
3114 |
2639 |
|
玉龙村 |
2446 |
2072 |
|
皂角村 |
1791 |
1791 |
|
|
枫桥村 |
2297 |
1947 |
富兴镇 |
丁字桥村 |
1239 |
1050 |
东风村 |
1943 |
1647 |
|
茯岭村 |
2348 |
1990 |
|
富强村 |
1381 |
1170 |
|
富兴村 |
1512 |
1281 |
|
汉卿村 |
2245 |
1902 |
|
红光村 |
1634 |
1384 |
|
辉山村 |
2115 |
2115 |
|
建兴村 |
1472 |
1247 |
|
柳林沟村 |
2292 |
1942 |
|
棋盘村 |
1570 |
1331 |
|
群丰村 |
1911 |
1911 |
|
天梯村 |
3014 |
2554 |
|
望江村 |
1321 |
1119 |
|
五星村 |
1918 |
1625 |
|
阳平村 |
2825 |
2825 |
|
银宝村 |
1347 |
1141 |
|
合计 |
83450 |
73705 |
根据国土空间规划,至2035年龙泉山片区两镇(集凤镇、富兴镇)地块建设用地面积约为62.32公顷,具体如下表所示。
用地名称 |
基期年 |
规划年 |
基期和规划对比(公顷) |
|||||
面积 (公顷) |
占比 |
面积 (公顷) |
占比 |
|||||
耕地 |
9391.37 |
40.80% |
9576.88 |
41.61% |
185.51 |
|||
其 中 |
永久基本农田 |
8521.71 |
37.03% |
8521.71 |
37.03% |
0 |
||
林地 |
8919.49 |
38.75% |
8708.41 |
37.84% |
-211.08 |
|||
园地 |
282.97 |
1.23% |
211.02 |
0.92% |
-71.95 |
|||
草地 |
16.25 |
0.07% |
11.26 |
0.05% |
-4.99 |
|||
湿地 |
1.88 |
0.01% |
1.88 |
0.01% |
0 |
|||
农业设施建设用地 |
301.66 |
1.31% |
388.75 |
1.69% |
87.09 |
|||
建设用地 |
1816.92 |
7.89% |
2230.14 |
9.69% |
413.22 |
|||
其中 |
城乡建设用地 |
城镇建设用地 |
58.8 |
0.26% |
70.02 |
0.30% |
11.22 |
|
村庄建设用地 |
1414.28 |
6.14% |
1303.6 |
5.66% |
-110.68 |
|||
其中 |
新产业新业态用地 |
— |
— |
85.8 |
0.37% |
85.8 |
||
小计 |
1473.08 |
6.40% |
1373.62 |
5.97% |
-99.46 |
|||
留白用地 |
— |
— |
25.44 |
0.11% |
25.44 |
|||
区域基础设施用地 |
323.16 |
1.40% |
812.52 |
3.53% |
489.36 |
|||
其他建设用地 |
20.68 |
0.09% |
18.56 |
0.08% |
-2.12 |
|||
陆地水域 |
774.72 |
3.37% |
786.72 |
3.42% |
12 |
|||
其他土地 |
1510.12 |
6.56% |
1100.32 |
4.78% |
-409.8 |
|||
合计 |
23015.38 |
100.00% |
23015.38 |
100.00% |
— |
集凤镇:
用地用海分类 |
规划基期年 |
规划目标年 |
||||
一级 |
二级 |
三级 |
面积(公 顷) |
比例 |
面积(公 顷) |
比例 |
耕地 |
|
|
2.94 |
11.65% |
0.00 |
0.00% |
园地 |
|
|
0.00 |
0.00% |
0.00 |
0.00% |
林地 |
|
|
1.26 |
4.99% |
0.00 |
0.00% |
草地 |
|
|
0.00 |
0.00% |
0.00 |
0.00% |
湿地 |
|
|
0.00 |
0.00% |
0.00 |
0.00% |
农业设施建设用地 |
|
|
0.23 |
0.91% |
0.00 |
0.00% |
居住用地 |
城镇住宅用地 |
|
11.18 |
44.28% |
12.84 |
50.85% |
乡村居民点用地 |
|
1.56 |
6.18% |
0.00 |
0.00% |
|
公共管理与公共服务用地 |
机关团体用地 |
|
0.38 |
1.51% |
0.67 |
2.65% |
文化用地 |
|
0.00 |
0.00% |
0.35 |
1.39% |
|
教育用地 |
中小学用 地 |
0.94 |
3.72% |
0.91 |
3.60% |
|
幼儿园用 地 |
0.23 |
0.91% |
0.23 |
0.91% |
||
其他教育 用地 |
0.00 |
0.00% |
0.00 |
0.00% |
||
体育用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
医疗卫生用地 |
卫生院用 地 |
0.36 |
1.43% |
0.93 |
3.68% |
|
社会福利用地 |
|
0.03 |
0.12% |
0.03 |
0.12% |
|
商业服务业用地 |
商业用地 |
|
0.51 |
2.02% |
2.21 |
8.75% |
商务金融用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
工矿用地 |
工业用地 |
|
2.48 |
9.81% |
1.32 |
5.23% |
采矿用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
仓储用地 |
物流仓储用地 |
|
0.36 |
1.43% |
0.00 |
0.00% |
储备库用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
交通运输用地 |
公路用地 |
|
0.30 |
1.19% |
0.30 |
1.19% |
城镇道路用地 |
|
1.78 |
7.05% |
4.09 |
16.20% |
|
交通场站用地 |
对外交通场站用地 |
0.36 |
1.43% |
0.54 |
2.14% |
|
社会停车 场用地 |
0.09 |
0.36% |
0.18 |
0.71% |
||
公用设施 |
|
|
0.00 |
0.00% |
0.20 |
0.79% |
富兴镇:
用地用海分类 |
规划基期年 |
规划目标年 |
||||
一级 |
二级 |
三级 |
面积 (公顷) |
比例 |
面积 (公顷) |
比例 |
耕地 |
|
|
0.25 |
1.21% |
0.00 |
0.00% |
园地 |
|
|
0.51 |
2.45% |
0.00 |
0.00% |
林地 |
|
|
1.84 |
8.88% |
0.00 |
0.00% |
草地 |
|
|
0.00 |
0.00% |
0.00 |
0.00% |
湿地 |
|
|
0.00 |
0.00% |
0.00 |
0.00% |
农业设施建设用地 |
|
|
0.20 |
0.97% |
0.00 |
0.00% |
居住用地 |
城镇住宅用地 |
|
9.17 |
44.22% |
11.03 |
53.15% |
乡村居民点用地 |
|
0.38 |
1.85% |
0.00 |
0.00% |
|
公共管理与公共服务用地 |
机关团体用地 |
|
0.75 |
3.63% |
0.71 |
3.42% |
文化用地 |
|
|
|
0.29 |
1.39% |
|
教育用地 |
中小学用地 |
2.57 |
12.39% |
2.46 |
11.84% |
|
幼儿园用地 |
0.00 |
0.00% |
0.11 |
0.52% |
||
其他教育用 地 |
0.00 |
0.00% |
0.00 |
0.00% |
||
体育用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
医疗卫生用地 |
卫生院用地 |
0.22 |
1.05% |
0.21 |
1.01% |
|
社会福利用地 |
|
0.28 |
1.36% |
0.29 |
1.39% |
|
商业服务业用地 |
商业用地 |
|
0.40 |
1.95% |
0.72 |
3.48% |
商务金融用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
工矿用地 |
工业用地 |
|
0.55 |
2.67% |
0.00 |
0.00% |
采矿用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
仓储用地 |
物流仓储用地 |
|
0.21 |
1.01% |
0.00 |
0.00% |
储备库用地 |
|
0.00 |
0.00% |
0.00 |
0.00% |
|
交通运输用地 |
公路用地 |
|
1.65 |
7.93% |
1.65 |
7.95% |
城镇道路用地 |
|
1.46 |
7.04% |
2.72 |
13.11% |
|
交通场站用地 |
对外交通场 站用地 |
0.00 |
0.00% |
0.00 |
0.00% |
|
社会停车场 用地 |
0.00 |
0.00% |
0.12 |
0.57% |
||
公用设施用地 |
|
|
0.14 |
0.69% |
0.18 |
0.88% |
绿地与开敞空间用 |
公园绿地 |
|
0.00 |
0.00% |
0.03 |
0.14% |
广场用地 |
|
0.00 |
0.00% |
0.23 |
1.13% |
选用适当的负荷指标,对龙泉山片区集中建设区的总体负荷预测如下:
龙泉山片区集中建设区规划建设用地负荷预测
序号 |
用地性质 |
用地性质代码 |
占地面积(hm2) |
单位建设用地负荷指标(kW/hm2) |
选取负荷指标(kW/hm2) |
同时率 |
最大负荷(万KW) |
||
1 |
居住用地 |
R |
31.23 |
|
|
|
|
||
其中 |
二类居住用地 |
R21 |
39.53 |
100-400 |
250 |
0.6 |
1.43 |
||
服务设施用地 |
R22 |
1.69 |
100-400 |
200 |
0.6 |
0.40 |
|||
2 |
公共管理与公共服务用地 |
A |
13.75 |
|
|
|
|
||
其中 |
行政办公用地 |
A1 |
6.53 |
300-800 |
400 |
0.6 |
0.97 |
||
文化设施用地 |
A2 |
4.47 |
300-800 |
400 |
0.6 |
1.07 |
|||
教育科研用地 |
A3 |
0.85 |
|
|
|
0.00 |
|||
其中 |
高等教育用地 |
A31 |
6.51 |
300-800 |
400 |
0.6 |
0.96 |
||
中小学用地 |
A33 |
4.34 |
300-800 |
400 |
0.6 |
0.64 |
|||
体育用地 |
A4 |
.47 |
300-800 |
400 |
0.6 |
2.03 |
|||
医疗卫生用地 |
A5 |
3.21 |
|
|
|
|
|||
其中 |
医院用地 |
A51 |
2.80 |
300-800 |
400 |
0.6 |
0.07 |
||
卫生防疫用地 |
A52 |
0.41 |
300-800 |
400 |
0.6 |
0.10 |
|||
文物古迹用地 |
A7 |
0.22 |
300-800 |
400 |
0.6 |
0.05 |
|||
3 |
商业服务业设施用地 |
B |
8.80 |
|
|
|
|
||
其中 |
商业用地 |
B1 |
.27 |
400-1200 |
800 |
0.6 |
0.65 |
||
商务用地 |
B2 |
4.10 |
400-1200 |
800 |
0.6 |
0.97 |
|||
娱乐康体用地 |
B3 |
0.47 |
400-1200 |
800 |
0.6 |
0.23 |
|||
公用设施营业网点用地 |
B4 |
.54 |
|
|
|
|
|||
其中 |
加油加气站用地 |
B41 |
.04 |
400-1200 |
500 |
0.6 |
0.31 |
||
其他公用设施营业网点用地 |
B49 |
0.51 |
400-1200 |
500 |
0.6 |
0.15 |
|||
其他服务设施用地 |
B9 |
3.41 |
400-1200 |
500 |
0.6 |
1.02 |
|||
4 |
工业用地 |
M |
6.92 |
|
|
|
0.00 |
||
其中 |
二类工业用地 |
M2 |
6.92 |
200-800 |
400 |
0.6 |
0.66 |
||
5 |
物流仓储用地 |
W |
1.72 |
|
|
|
|
||
其中 |
一类物流仓储用地 |
W1 |
1.72 |
20-40 |
25 |
0.6 |
0.03 |
||
6 |
道路与交通设施用地 |
S |
22.51 |
|
|
|
0.00 |
||
其中 |
城市道路用地 |
S1 |
16.20 |
15-30 |
15 |
0.6 |
1.95 |
||
交通枢纽用地 |
S3 |
3.54 |
15-30 |
25 |
0.6 |
0.00 |
|||
交通站场用地 |
S4 |
2.77 |
|
|
|
|
|||
其中 |
公共交通站场用地 |
S41 |
1.08 |
15-30 |
20 |
0.6 |
0.01 |
||
社会停车场用地 |
S42 |
1.68 |
15-30 |
20 |
0.6 |
0.02 |
|||
7 |
公用设施用地 |
U |
1.29 |
|
|
|
|
||
其中 |
供应设施用地 |
U1 |
.12 |
|
|
0.6 |
0.00 |
||
其中 |
供电用地 |
U12 |
1.21 |
150-250 |
200 |
0.6 |
0.14 |
||
供燃气用地 |
U13 |
0.58 |
150-250 |
200 |
0.6 |
0.07 |
|||
通信用地 |
U15 |
1.34 |
150-250 |
150 |
0.6 |
0.12 |
|||
环境设施用地 |
U2 |
5.82 |
|
|
|
0.00 |
|||
其中 |
排水用地 |
U21 |
5.45 |
150-250 |
200 |
0.6 |
0.65 |
||
环卫用地 |
U22 |
0.37 |
150-250 |
200 |
0.6 |
0.04 |
|||
安全设施用地 |
U3 |
2.35 |
|
|
|
0.00 |
|||
其中 |
消防用地 |
U31 |
2.35 |
150-250 |
200 |
0.6 |
0.28 |
||
8 |
绿地 |
G |
9.70 |
|
|
|
|
||
其中 |
公园绿地 |
G1 |
7.05 |
10-30 |
20 |
0.6 |
0.92 |
||
防护绿地 |
G2 |
1.86 |
10-30 |
20 |
0.6 |
0.26 |
|||
广场用地 |
G3 |
0.79 |
10-30 |
20 |
0.6 |
0.01 |
|||
城市建设用地 |
25.9 |
|
|
|
|
||||
9 |
区域交通设施用地 |
H2 |
.08 |
|
|
|
|
||
其中 |
铁路用地 |
H21 |
9.08 |
|
0 |
|
|
||
非建设用地 |
E |
0.81 |
|
|
|
|
|||
10 |
其中 |
水域 |
E1 |
0.81 |
|
0 |
|
|
|
规划总用地面积 |
75.8 |
|
|
|
|
||||
小计 |
3.2 |
由上表预测结果可知,到2035年龙泉山片区集中建设区最大负荷为3.4万kW。
龙泉山片区集中建设区主要包括集凤镇和富兴镇,其中,居住负荷占比最大,分别为83.6%。
1、集凤镇负荷预测:
集凤镇控制性详细规划图如下:
集凤镇规划用地汇总表如下:
集凤镇规划用地汇总表
用地代码 |
用地名称 |
占地面积(hm2) |
占城市建设用地比例(%) |
|
R |
居住用地 |
16.88 |
10.99 |
|
其中 |
住宅用地 |
16.49 |
10.08 |
|
服务设施用地 |
3.39 |
0.91 |
||
A |
公共管理与公共服务用地 |
8.75 |
7.45 |
|
其中 |
行政设施用地 |
1.39 |
0.52 |
|
文化设施用地 |
2.15 |
0.75 |
||
高等院校用地 |
0.01 |
3.27 |
||
中小学用地 |
1.61 |
1.82 |
||
体育用地 |
0.53 |
0.32 |
||
医疗卫生用地 |
0.6 |
0.74 |
||
社会福利设施用地 |
1.35 |
0.04 |
||
文物古迹用地 |
0.11 |
— |
||
B |
商业服务业设施用地 |
6.6 |
5.29 |
|
其中 |
商业用地 |
4.13 |
3.42 |
|
商务用地 |
4.8 |
1.31 |
||
娱乐康体用地 |
1.3045 |
0.04 |
||
加油加气站用地 |
4.04 |
0.12 |
||
其他服务设施用地 |
3.32 |
0.4 |
||
BR/RB |
混合用地 |
7.17 |
8.3 |
|
其中 |
商业兼容住宅用地 |
2.43 |
0.85 |
|
住宅兼容商业用地 |
2.74 |
7.45 |
||
M |
工业用地 |
4.14 |
16.6 |
|
其中 |
新型工业用地 |
6.83 |
1.1 |
|
一类工业用地 |
|
|
||
二类工业用地 |
0.8 |
10.06 |
||
W |
一类物流仓储用地 |
1.85 |
10 |
|
S |
道路与交通设施用地 |
7.89 |
17.13 |
|
其中 |
城市道路用地 |
7 |
16.87 |
|
公共交通站场用地 |
.39 |
0.13 |
||
社会停车场用地 |
.5 |
0.13 |
||
U |
公用设施用地 |
.57 |
2.59 |
|
其中 |
供电用地 |
.88 |
0.12 |
|
供燃气用地 |
.44 |
0.04 |
||
邮政设施用地 |
.45 |
0.07 |
||
排水用地 |
.67 |
0.41 |
||
环卫用地 |
0.2 |
0.01 |
||
消防用地 |
.92 |
1.95 |
||
G |
绿地与广场 |
3.8 |
20.19 |
|
其中 |
公园绿地 |
1.52 |
12.63 |
|
防护绿地 |
2.43 |
7.26 |
||
广场用地 |
.85 |
0.3 |
||
其他 |
预留用地 |
.98 |
1.5 |
|
城市建设用地 |
17.63 |
100 |
由上表预测结果可知,到2035年集凤镇如按规划完全建好,最大负荷为2800KW,富兴镇最大负荷为2900KW。
4.2.5电力需求预测分析
由《城市电力规划规范》(GB/T 50293-2014)第4.3.2条,当采用人均用电指标法,其规划人均综合用电量指标宜负荷表宜符合表4.3-5。
规划人均综合用电量指标
单位:kwh/人
城市用电水平分类 |
现状 |
规划 |
用电水平较高城市人均综合用电量 |
4501-6000 |
8000-10000 |
用电水平中上城市人均综合用电量 |
3000-4500 |
5000-8000 |
用电水平中等城市人均综合用电量 |
1501-3000 |
3000-5000 |
用电水平较低城市人均综合用电量 |
701-1500 |
1500-3000 |
龙泉山片区属于用电水平较低城市,因为龙泉山片区位于山地生态带,全域85%以上的土地为农业和生态林业用地,所以用电量水平较低;但人民生活水平不断提高,因此2020年的人均综合用电量较2010年大幅提高1251kwh/人,随着新建农业加工产业区落户中江,富兴新城的开发建设,以及将来川藏铁路建设带来的物流及诸多配套产业的建设,龙泉山片区人均综合用电量还将大幅提高。龙泉山片区人口统计和人均综合用电量历史数据见下表:
龙泉山片区人口和人均综合用电量(历史数据)
年份 |
2010年 |
2015年 |
2016年 |
2017年 |
2018年 |
2019年 |
2020年 |
年均增长率 |
年用电量(万kwh) |
2.41 |
3.35 |
3.77 |
4.05 |
4.61 |
5.1 |
5.7 |
|
年末总人口(万人) |
3.96 |
6.75 |
6.83 |
5.62 |
6.12 |
6.75 |
5.56 |
0.60% |
人均综合用电量(kwh/人) |
1006 |
1252 |
1405 |
1581 |
1765 |
1907 |
2230 |
8.30% |
从统计数据来看,从2010年至2020年,龙泉山片区常住人口年均增长率0.6%,人均综合用电量年均增长率8.3%。考虑龙泉山片区近期人口增长率和与历史数据保持一致,由于新能源汽车的普及各大工业产业园的开发建设,人均用电量增长率较历史数据为高,得到如下人口和人均用电量预测表:
龙泉山片区2021-2025年人口和人均综合用电量预测表
年份 |
2021年 |
2023年 |
2024年 |
2025年 |
年均增长率 |
年用电量(万kwh) |
1.06 |
1.82 |
1.65 |
2.57 |
|
年末总人口(万人) |
5.87 |
6.02 |
6.18 |
6.34 |
0.60% |
人均综合用电量(kwh/人) |
2731.0 |
3004.1 |
3304.5 |
3634.9 |
10.00% |
通过预测知,人均综合用电量达到334.9kwh/人,年用电量3.57万kwh,与前面预测的3.4万kwh用电量基本一致。
第五章 片区电力工程规划
5.1规划指导思想
(1)立足目前,着眼2035年。遵循以市场为导向,以安全稳定为基础,以经济效益为中心的原则,做到科学论证、经济合理。经过全面、系统、深入的调查研究与分析,提出龙泉山片区电力电网规划期末和分阶段的发展目标、方向的战略性原则。解决电网供电能力不足、网架薄弱、可靠。
(2)满足电网运行的可靠性、灵活性和经济性的要求。
(3)统筹考虑电网规划,以国网公司35kV电网作为龙泉山片区电力电网的电源支撑,结合电网实际,与主网规划相衔接。紧紧围绕供区内国民经济发展目标,分析现有电网状况,研究负荷增长规律,合理预测负荷,提出电源(变电站)节点及输配电通道方案。根据需要与可能,从改造加强现有电网入手,解决电网结构中的薄弱环节,扩大电网供电能力,适应并适度超前,满足供区经济发展对电能的需求。
5.2 规划目标
大力加快龙泉山片区电力电网建设与改造步伐,增强电网整体供配电能力以适应国民经济的持续增长和居民生活质量的不断提高。供电主要性能指标逐步接近省内先进水平;逐步淘汰能耗高、安全可靠性低、维修量大的设备;积极推进配电网自动化、营销自动化;提高为用户服务的质量。
2035年城区电网供配电能力明显增强,电压电网容载比达到《城市电力网规划设计导则》的有关规定。
提高电能质量水平。综合电压合格率达到98%以上。对特殊用户应通过技术经济论证后采取特殊措施,满足其安全生产运行所需的电压允许值。电压波形质量达到有关规定。
电网线损率稳中有降。
5.3 基本原则
5.3.1 电压等级
电网的标称电压应符合国家标准,目前中江县电网电压等级分为220kV、110kV、35kV、10kV、380/220V五种。
应尽量简化电压等级(一般从220kV至380V,不得超过四级电压网络),减少重复变电容量,降低线损。同一电网各级电压要匹配合理,相邻两级电压差不应太小,此外还要考虑变压器容量大小的协调,以免上一级变电站因容量太大而使低压侧出线多而发生困难。对于直接向工业用户供电的110kV变电站,宜采用110/10kV(或110/35kV)直接降压供电。
根据龙泉山片区的负荷水平和电源情况,龙泉山片区采用35kV降压变从主网接受电力,同时,以35kV变电站为中心,进一步为下级变电站提供电力支撑。
5.3.2供电可靠性
从满足电网供电安全准则和用户用电要求两方面来考核供电可靠性,总体上各级输电网应满足N-1要求。
对于龙泉山片区负荷的接入采用就近供电原则,并兼顾不同的电源点。
以现有电力设备及该区相关的规划可研为基础,考虑电网是否满足安全稳定运行的要求,有针对性地确定技术改进方案,以提高电网整体运行的安全性、可靠性和经济性。
5.3.3 供电能力和安全性
各级输电网应有足够的供电能力,能满足供电区域内各类用户负荷增长的需要。网架结构布局、线路截面选择等应考虑满足远期负荷发展的需要。
如建设工业园区应优先选用大容量主变,用电负荷较大或发展潜力较大的区域,终期按3台主变配置的布点原则;变电站出线间隔的使用应合理安排,每座变电站应预留适当的出线间隔,以备新增负荷急用。
5.3.4 电网结构与运行方式
电网结构要清晰合理、安全可靠,各级电网接线应层次分明,尽量避免地区交叉供电,电网结构应结合现状及新增变电站布局进行合理优化。新建变电站可灵活采用就近“T”、“π”接等多种接入方式,充分利用已有网架资源,节约线路走廊。
针对现有龙泉山片区电网存在的问题,在网架规划时应从全局出发,合理布局,做到网架清晰,结构简单,运行灵活,适应负荷发展的需要。
5.3.5设备选择
(1)在保证安全、经济和可靠供电的前提下,应优先采用新技术、新产品,选择功能完备、质量好、少维护、检修周期长的设备,提高电网装备水平。
(2)变电站主变单台容量应根据负荷情况选取,并尽量规范、标准统一,种类不易过多。
(3)导线截面的选择力求标准统一,避免种类繁杂。电网中现有部分导线截面小、传输能力不能满足未来发展要求的老线路应适时进行更新改造。
5.3.6变电站定容
变电容载比是电网内同一电压等级的主变总容量与对应供电总负荷之比,是宏观控制变电总容量及反映城市电网供电能力的重要技术指标,也是规划设计安排变电站布点和主变容量的重要依据之一。
根据《城市电力网规划设计导则》,各电压等级电网容载比选择范围如下:
各电压等级电网容载比选择范围
年负荷平均增长率 |
小于7% |
7%~12% |
大于12% |
500kV及以上 |
1.5~1.8 |
1.6~1.9 |
1.7~2.0 |
220kV~330kV |
1.6~1.9 |
1.7~2.0 |
1.8~2.1 |
35kV~110kV |
1.8~2.0 |
1.9~2.1 |
2.0~2.2 |
考虑龙泉山片区电网的实际情况及对电网供电可靠性的要求,以及龙泉山片区负荷年增长率在7~12%之间,为12%,220kV电网变电容载比应在1.7~2.0范围内,110kV电网变电容载比应在1.9~2.1范围内。
5.4500kV电网规划
随着德阳城市人民生活水平与日俱增的提高,片区城区的用电负荷将快速增加,根据龙泉山片区近期国民经济发展规划,近期新增市级500KV 变电站。截止2021年,龙泉山片区电网现无500kV 变电站。规划预留500kv德阳南变电站建设用地,选址位于集凤镇西城村。预留相关高压电力走廊,纳入德阳市电力工程设施统筹。
高压走廊宽度60m,线路布局见附件图件。
5.5220kV电网规划
截止2021年,龙泉山片区电网现无220kV变电站。
220kv南华站至德阳站高压线路自区域穿越。高压走廊控制宽度60m,线路布局见附件图件。
5.6110kV电网规划
截止2021年,龙泉山片区电网现无110kV变电站。
110kv中江站接至拟建35KV富兴变电站,长度35公里,高压走廊控制宽度25m,线路布局见附件图件。
5.735kV电网规划
35kV电网现状
2021年龙泉山片区内35kV 变电站共计1 座,主变2 台,容量2万KVA,龙泉山片区内35kV 线路共计1条,长度11.05公里,其中架空线路长11.05公里,高压走廊控制宽度15m,线路布局见附件图件。
5.8电网建设规模与投资估算
500kV电网:2021年至2035年:550kV电网新建变电站1座,新增变电容量36万KWA,投资22000万元。
110kV电网:长度35公里,高压走廊控制宽度25m,投资总计2200万元。
35kV电网:2021年至2035年:35kV电网新建变电站1座,新增35kV线路11km。投资总计1850万元。
第六章 节能减排与环境保护
6.1节能减排
1、建筑节能
变配电站宜采用节能环保型建筑材料,不宜采用粘土实心砖。建筑物外墙宜保温和隔热;设备间应能自然通风、自然采光。
变配电站内这只采暖、空调设备的房间宜采用节能措施。
2、设备及材料节能
变配电站内应采用新型节能变压器和配电变压器;环网柜及电缆分支箱可选用新型节能、环保型复合材料外壳。
变配电站内宜采用节能型照明灯具,在有人职守的变配电站内宜采用发光二极管等节能照明灯具。
开关柜内宜采用温湿度控制器,能根据环境条件的变化自动投切柜内加热器。
变配电站内的风机,空调等辅助设备应选用节能型。
3、电网节能规划
节能规划的思路:以提高能源利用效率和效益为中心,按照因地制宜、因网制宜的方针,优化电网结构、提高电网的经济效益;积极将节能的新科技、新措施利用到实际中去;针对电网的损耗特点,有的放矢,将电网中能损较大的设备逐步加以改造;指导用户采用新的节能措施并积极探索新方法。
节能规划的目标:依靠科技进步,依托大电网,优化电网结构,使之更经济、更合理;加强地区的220kV网络,调整优化110kV网络;在城市总体电网改造的基础上,继续深化城城网改造。从以下四个方面考虑节能的问题。
(1)电源侧,减少电能损耗。
(2)电网侧,根据负荷的发展,增加市区内的变电所布点优化电力网络,减少在电网中的损耗,同时应当选择适当的导线截面以减少在线路中的电能损耗。主要有以下措施:
负荷密度较高的地区,将高压引入负荷中心;免迂回供电,避免重复降压;合理选择导线截面,按其重要性分清主次干线;合理地进行设备选型;合理配置无功补偿设备。
(3)负荷侧,保持现有分区电压等级,充分利用现有线路站点资源,合理划分变电站供电范围。
(4)配电网侧,实现无功就地平衡;采用小容量多布点方式,增加配变布点,调整低压供电范围,缩短低压线路供电半径。合理分配有功、无功负荷潮流,满足经济调度的要求。合理规划线路供电范围,合理配置线路负荷,使得线路潮流合理分配,降低线路损耗。合理配置配变,使配变运行经济合理;使用低损耗配变,降低配变损耗。
6.2环境保护
1、输配电工程污染源分析
110kV及以上输变电工程对周边环境影响主要包括以下因素:高频杂散无线电波对广播电视及无线电通信等信号的干扰;电磁辐射及设备噪音;污水及废油排放;工程施工过程的噪音;污水排出后对周围环境的影响。10kV的配网工程主要是施工过程的噪音污染。
2、变电站污染防治措施
(1)对变电站电气总平面布置进行合理布局,使变压器、电磁振荡器等与变电站边界围墙的距离尽可能远;
(2)变电站设备所有配电装置布置在综合楼内,进出线采用电缆;
(3)选用低电磁场和带金属罩壳的电气设备;
(4)在综合楼外墙增设钢丝屏蔽网层,进一步减小配电装置对外界的电磁影响;
(5)在变压器油可能浸透的地方密封好后再用火漆或石蜡加封防漏油;
(6)在变压器所在四周设封闭环绕的集油沟,并在变电站室外设1个地下事故油池,对集油沟和事故油池等设施进行防渗漏处理。
3、电力线路污染防治措施
(1)线路的选择应根据道路网规划,沿道路、河道、绿化带架设;
(2)尽量避开居民区、学校、医院等人群集中区域;避开工频电场、工频磁场、无线电干扰保护目标处;
(3)线路穿越主干道或不允许开挖的路段采用非开挖顶管施工,避免开挖道路影响交通及周边环境;
(4)电缆选型时满足国家的相关规程、规范,以限制无线电干扰水平及可听噪声;
(5)电缆通道选择沿规划市政道路两侧人行道、绿化带走线,尽量避开道路两侧管线、电线、通信线及其它重要构筑物;
(6)电缆线路的敷设应尽量加大地下电缆的埋深。
4、噪音污染防治措施
(1)变电站设备所有配电装置布置在综合楼内;配电装置选择动作功率小、低噪音的设备;从而大大减少了设备操作时产生的机械噪声对外界的影响。
(2)进出线采用电缆,从而大大降低线路运行产生的噪声影响;
(3)主变选用低噪声的油浸自冷变压器(距离变压器0.3m处的噪音水平不大于60dB),在设计中将主变调整布置在靠梅龙东路侧,并且主变之间设置清水混凝土隔墙,大大降低了主变运行时候产生的噪声影响;
(4)合理安排施工时间,禁止夜间和午间休息时段施工。合理进行总平面布置,将主变压器等主要噪声源布置在变电站中部,变电站设置围墙,加强站区绿化;
(5)固定施工机械操作场地尽量远离居民区;
(6)施工要分时段、分不同设备进行合理施工。
5、变电站废水污染防治措施
变电站废水主要来自主变,通过设立事故油池及油水分离设施,将主变油坑内含油污的污水排到专用事故油池内,生活污水排到化粪池内,污水经处理净化后会同场地内雨水,通过专管由高向低排出站外,排出后对周围环境不会造成污染。
6、环境评价
110kV及以上输变电工程在项目核准前,应委托由资质的咨询单位开展环境影响评价工作。预测项目建成运行后,所产生的工频电场、工频磁场符合《500kV超高压送变电工程电磁辐射环境影响评价技术规范》(HJ/T24-1998)推荐标准;无线电干扰值符合《高压交流架空送电线无线电干扰限值》(GB15707-1995)推荐标准;站址厂界噪声符合《工业企业厂界环境噪声排放标准》(GB12348-2008)标准要求,周围环境保护目标处噪声符合《声环境质量标准》(GB3096-2008)标准要求。
7、水土保持与站内绿化措施
110kV及以上输变电工程在项目核准前,应委托由资质的咨询单位开展水土保持方案编制工作。在变电站开工建设采用挖掘机开挖,推土机平整场地。采取站区四周设置排洪截流沟,回填区设置挡土墙,通过水土保持的综合治理,使工程开工建设而导致的新增水土流失得到有效控制,使水土流失减少到最低限度。
同时注重搞好站内的绿化设计,使站内绿化率达到25%以上。所区绿化方式为种植乔木、灌木和草坪。面向进站大门的主干道两边为重点绿化区,主要种植灌木,其他空地主要种植草坪。
8、城市发展对电网建设的要求
现代化城市的重要基础设施,城市电网的建设是城市经济发展的重要保证,适时并合理建设好城市电网才能适应城市经济、社会发展的需要。
城市电网是随着城市的建设和发展而逐步发展起来的,因此要与城市建设紧密配合,电网建设过程中应及时追踪城市建设改造的最新进展,尤其在进行道路拓宽、延伸及新建区域开发工程时,输配电设施的建设应同步进行,多回路杆塔和电缆通道等可以一次建成并留有一定裕度,减少后续建设时的困难。同时,考虑到城网进行大规模建设与改造的困难性,城市用电的特殊性,城网线路、设备的选择载容量、先进性等方面都适当超前,满足长期发展的需要。
9、电网供电专项规划对城市发展的促进和推动
配电网是电力供应的末端环节,能否安全可靠的运行直接影响到千家万户的生活。通过本次规划可以看到,中江县配电网经过建设后,将逐步形成供电可靠、网架合理的配电网络,可为整个社会都带来多方面的综合效益。
(1)通过供电专项规划,中江县配电网的供电能力得到大幅度提高,能够满足中江县经济发展对供电的要求,为经济发展在供电方面奠定了良好的基础,同时对经济发展也有一定的促进作用。如:有效的推动旅游业、建筑业的发展,提高社会就业率等等。
(2)在网架结构方面,根据规划,电网将逐步形成结构清晰合理的骨干网架,适应性很强。方案实施后,配电网络的运行完全满足安全、稳定、经济的要求,调度方式灵活。供电可靠性的提高,保障了社会和经济的稳定发展。
(3)在电能质量方面,随着网络结构日益完善,中压线路长度大为缩短,线路截面分布情况合理,将使配电网电压质量得到明显提高,无论对保证企业用电的安全用电,还是促进居民生活水平的提高,都起到一定的作用。
(4)通过配电网络的规划、建设和改造,节能降耗,有利于节省有限的资源,也有利于保护环境和可持续发展。
第七章 近期建设规划及工作建议
7.1近期建设规划及投资估算
500kV电网:2021年至2035年:550kV电网新建变电站1座,新增变电容量36万KWA,投资22000万元。
110kV电网:长度35公里,高压走廊控制宽度25m,投资总计2200万元。
35kV电网:2021年至2035年:35kV电网新建变电站1座,新增35kV线路11km。投资总计1850万元。
7.2工作建议
高标准的、具有超前意识的电网规划,一是可从新建和改造、远期和近期相结合,最大限度地提高设备利用周期,避免电网建设中盲目投资和重复投资。二是可逐步解决电网的薄弱环节,通过合理的网络结构,提高电网供电可靠性,扩大电网的供电能力,增加供电量。按长期规划来指导建设电网,能合理地决策电网投资,从而能保证最有效地使用资金。因此,针对今后规划工作提出以下建议:
1、电网规划是一项长期的、经常性的工作。每年应根据国民经济的发展和电力市场情况,不断地对规划进行滚动修改,指导城网建设能够健康发展,以求得最大的企业效益和社会效益。规划工作应有相对固定的人员和机构,以保证电网规划工作的连续性和规划质量。
2、提高规划水平和质量,需要有新的观念和超前意识、需引进先进的规划方法和手段。用新的观念和超前意识制订规划是时代的要求,要不断采用新技术、新方法,同时规划要体现以安全为基础、以效益为中心的建网指导思想。目前的规划思路和方法比较注重规划电网的技术分析和评估,较少注重规划的优化、经济评价和效益分析,同时也缺少先进的分析手段。今后应以优化规划为目标,努力采用先进的规划方法和手段,提高规划的水平和质量,使电网建设能满足企业效益和社会效益的最大化。
3、电网规划应与城市总体发展规划有效地衔接。随着电网规划的修编不断地进行调整,目前许多城市都不同程度地存在规划项目定点选址及确定走廊的困难,这就需要电力规划与城市规划有机地结合。建立电力规划合理的常态机制,通过法律、制度、审批流程来保证电网规划的实施,使预留变电站站址和线路走廊得到有效控制和保护。
4、为了保证规划的顺利实施,应推动规划的立法程序,建议以人大文件形式确立其法律地位,使规划的实施做到有法可依,有法必依。规划的调整必须经过相关部门讨论,形成正式文件,方可实施。
5、供电能力标准的高低对用电业务和整体经营效益的影响十分明显,建议从企业自身和用户需求两个方面对供电能力标准加以研究,努力实现企业与用户共同利益的最大化。
